Su obra avanza bien hasta que falla una sola referencia. No suele ser un gran equipo ni un material voluminoso. Suele ser una válvula específica, una grifería técnica, un sellador homologado o una pieza de climatización que nadie consideró “crítica” hasta que faltó. En proyectos modulares y hospitalarios, ese hueco en almacén no afecta solo a compras. Bloquea tajos, reprograma instaladores, tensiona certificaciones y encarece decisiones urgentes.
Por eso, aprender cómo calcular stock de seguridad no es una tarea administrativa. Es una decisión de control operativo. Y conviene abordarla con un criterio más serio que el clásico “guardemos un poco más por si acaso”. Ese enfoque inmoviliza capital en referencias secundarias y, al mismo tiempo, deja desprotegidos los materiales que de verdad sostienen el plazo.
Tabla de Contenidos
- Por qué fallan las roturas de stock y cómo evitarlas
- Los 3 Pilares del Stock de Seguridad en Proyectos
- Fórmulas para Calcular el Stock de Seguridad con Precisión
- Ejemplo Práctico en Excel Paso a Paso
- Estrategia de Stock por Criticidad con el Método ABC
- Cómo Integrar el Cálculo en sus Compras y Planificación
Por qué fallan las roturas de stock y cómo evitarlas
Las roturas de stock no aparecen por mala suerte. Aparecen cuando la política de inventario no refleja cómo funciona realmente la obra. En construcción modular y hospitalaria, la demanda cambia por fases, los montajes se solapan y el proveedor no siempre entrega con la regularidad prometida. Si su cálculo no recoge esa realidad, el fallo ya está sembrado.
El problema es que buena parte del contenido disponible en español sigue apoyándose en atajos. La cobertura se centra sobre todo en fórmulas simplificadas tipo “plazo máximo menos plazo habitual” o “demanda media por días de seguridad”, mientras que solo algunas piezas mencionan modelos más avanzados con desviación estándar y nivel de servicio, tal como señala el análisis de MRP Easy sobre stock de seguridad. La pregunta útil, en cambio, no es cuál es la fórmula más conocida. Es cuál sirve cuando la demanda y el lead time son inciertos al mismo tiempo.
El error más común en obra técnica
Muchos equipos compran con una lógica lineal para un entorno que no lo es. Aplican la misma regla a una válvula crítica y a una masilla de uso general. El resultado suele ser doble. Falta lo importante y sobra lo accesorio.
Regla práctica: si una referencia puede parar un frente de trabajo, no debe gestionarse con la misma política que un consumible barato y fácil de sustituir.
En operaciones con alto ritmo de instalación, conviene combinar el cálculo con disciplina de ejecución. Eso implica recepción fiable, trazabilidad por referencia y reposición conectada con obra. Si quiere ver cómo ese control baja a terreno, estos ejemplos de control de stock ayudan a visualizar prácticas útiles más allá de la teoría.
Cómo se evita de verdad
La prevención no pasa por inflar todo el almacén. Pasa por distinguir incertidumbres, medirlas y actuar de forma distinta según la criticidad del material. En la práctica, eso exige al menos tres decisiones: qué referencias merecen un cálculo estadístico, cuáles pueden gestionarse con una regla simple y cómo vincular ese stock a la logística real de la obra.
También exige cerrar el último tramo. Un stock bien calculado pierde valor si luego el material no llega al frente correcto en el momento correcto. Por eso, la logística de materiales a pie de obra forma parte del control, no es una fase separada.

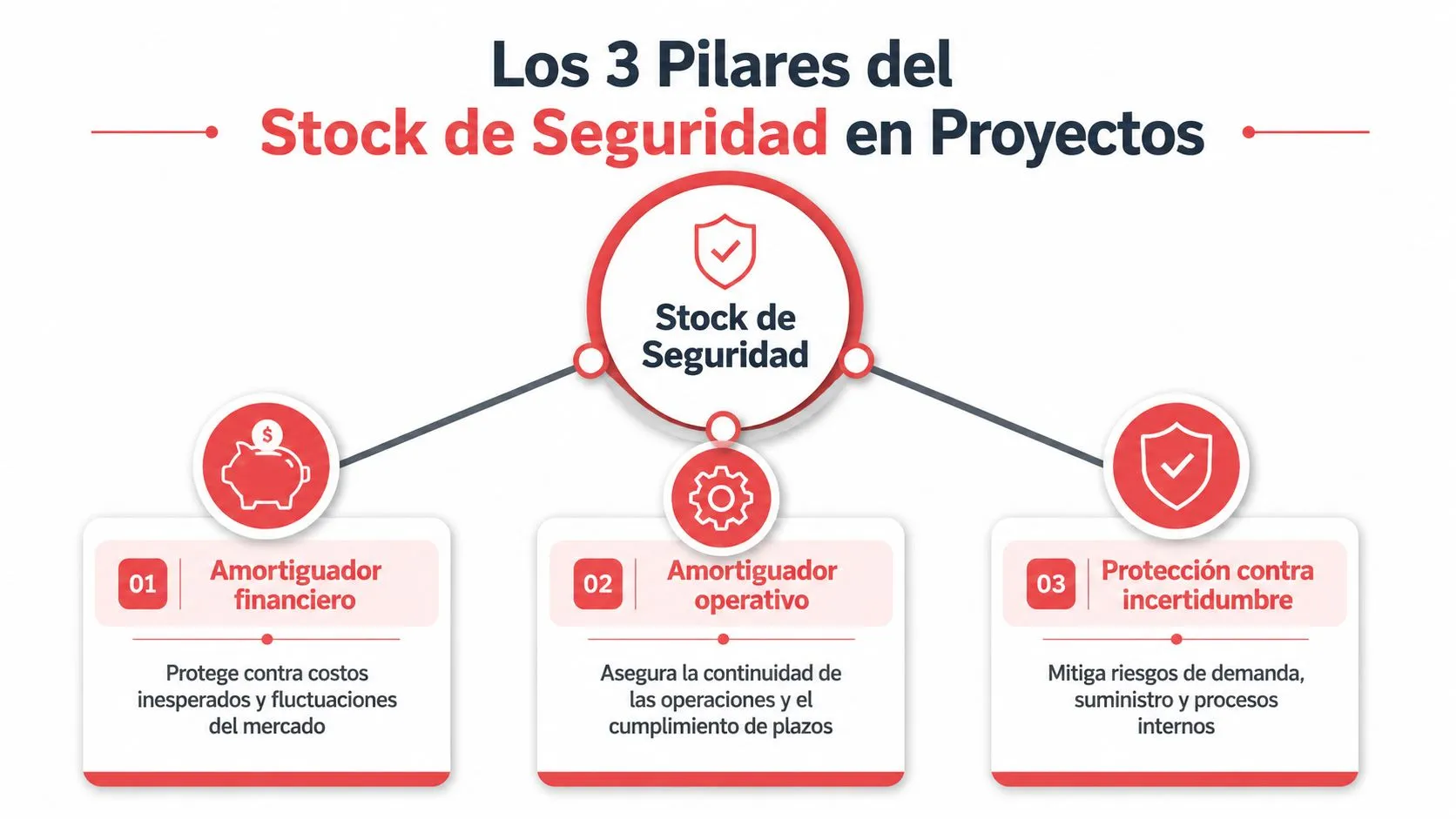

Los 3 Pilares del Stock de Seguridad en Proyectos
El stock de seguridad no es inventario “por si acaso”. Es un amortiguador calculado. Protege plazo, coste y continuidad cuando el consumo real no coincide con el plan o cuando el suministro se desvía de lo comprometido. Si ese colchón se define sin método, deja de ser protección y se convierte en stock inmovilizado.

Demanda variable de obra
La demanda en obra rara vez es plana. Cambia cuando se acelera una fase, cuando entra otro industrial antes de lo previsto o cuando una modificación técnica obliga a sustituir materiales sobre la marcha. En un proyecto hospitalario, además, ciertas decisiones de prescripción o validación pueden concentrar consumos en una ventana muy corta.
Por eso no basta con mirar una media. La media describe el centro del consumo, pero no explica sus oscilaciones. Y las roturas suelen producirse precisamente en esas oscilaciones.
Un error habitual consiste en usar previsiones comerciales o de planificación como si fuesen consumo operativo. No son lo mismo. La previsión puede decir cuánto se necesita en conjunto. El cálculo de stock de seguridad debe capturar cuándo y con qué irregularidad se consume.
Lead time real del proveedor
El segundo pilar es el plazo de reposición. Aquí también conviene abandonar la versión teórica. Lo que importa no es el lead time prometido en tarifa o en oferta. Importa el lead time que el proveedor ha cumplido de forma efectiva, incluyendo fabricación, preparación, transporte y cualquier fricción intermedia.
En suministro técnico, ese plazo puede tensionarse por varias razones:
- Producción: cambios de capacidad, lotes mínimos o secuencias de fabricación.
- Transporte: consolidación, incidencias logísticas o ventanas de entrega limitadas.
- Aduanas: especialmente cuando hay importación o dependencia internacional.
- Recepción en obra o almacén: citas de descarga, validación documental o rechazo por no conformidad.
Un proveedor fiable no es solo el que entrega rápido. Es el que entrega con una variabilidad baja y predecible.
Cuando el lead time se mueve mucho, el stock de seguridad debe recogerlo. Si no lo hace, la obra absorbe esa incertidumbre con esperas, compras urgentes o cambios de producto no deseados.
Nivel de servicio y coste de fallo
El tercer pilar es el más estratégico. No todas las referencias deben protegerse igual. El nivel de servicio define cuánto riesgo de rotura está dispuesto a aceptar para un artículo concreto. Esa decisión no es matemática al inicio. Es de negocio y de operación.
Una válvula de equilibrado, una grifería clínica específica o un componente homologado de climatización merecen una política más conservadora que un consumible genérico. No porque cuesten más necesariamente, sino porque su ausencia puede bloquear actividades posteriores, inspecciones o puestas en marcha.
Una forma útil de decidirlo es preguntarse esto:
- Si falta esta referencia, qué actividad se detiene
- Cuánto tarda en sustituirse por una alternativa válida
- Quién debe aprobar el cambio
- Qué impacto tiene en plazo, calidad y coste
Ese análisis convierte el stock de seguridad en una herramienta de priorización. No protege todo por igual. Protege lo que más daño hace cuando falta.

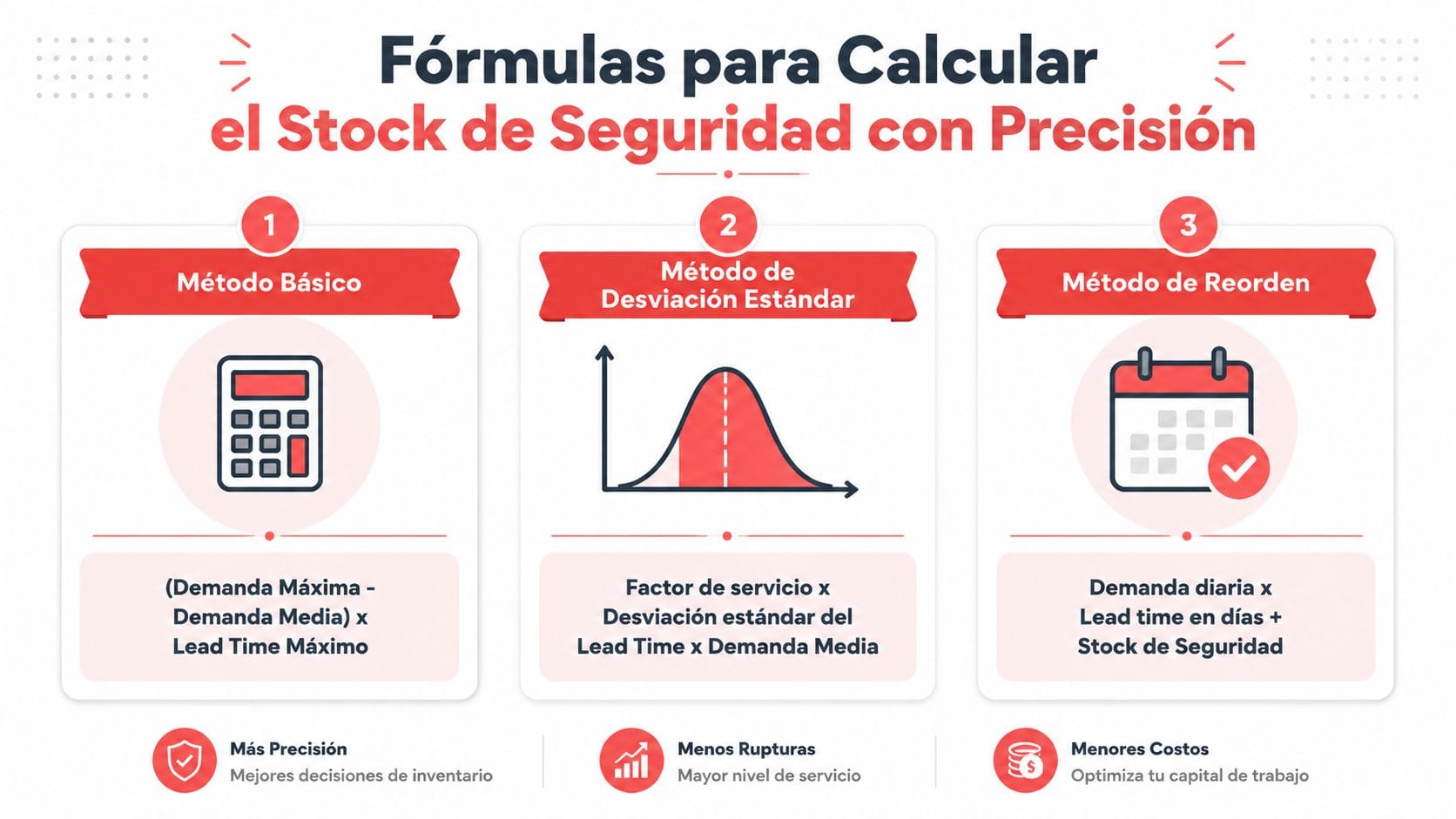

Fórmulas para Calcular el Stock de Seguridad con Precisión
Una fórmula mal elegida crea dos problemas a la vez. Sobrestock en materiales que no bloquean la obra y roturas en referencias que sí la frenan. Por eso, calcular stock de seguridad no consiste en aplicar una ecuación única a todo el catálogo, sino en escoger el modelo según la criticidad del artículo y el tipo de incertidumbre que de verdad sufre.

El método rápido cuando necesita una referencia operativa
La fórmula simple sigue siendo útil en operación diaria: (plazo máximo de entrega – plazo medio de entrega) × demanda media. La guía de GoBeeping sobre cálculo rápido del stock de seguridad resume bien este enfoque y sus variantes basadas en máximos y medias.
Su valor está en la velocidad. Permite fijar una cobertura inicial para consumibles, materiales de rotación estable o referencias con proveedor predecible. En una obra modular o en mantenimiento hospitalario, eso puede ser suficiente para tornillería estándar, selladores comunes o pequeño material auxiliar.
El límite aparece pronto. Esta fórmula protege sobre todo la variación del plazo de entrega. Si la demanda también cambia de forma brusca, el resultado se queda corto. Y ese es el punto que muchas guías básicas no resuelven bien.
La fórmula estadística para demanda variable
Cuando la demanda fluctúa y el nivel de servicio importa, conviene usar una fórmula estadística:
Stock de Seguridad = Z × σd × √LT
Donde:
- Z es el factor asociado al nivel de servicio objetivo
- σd es la desviación estándar de la demanda por periodo
- LT es el plazo de reposición expresado en esos mismos periodos
Este método encaja mejor en referencias técnicas con consumo irregular, compras sujetas a aprobaciones o artículos que dependen de fases concretas de obra. También es más consistente si se trabaja con históricos limpios y unidades homogéneas.
Su punto fuerte es claro. Cuantifica la variabilidad real de la demanda en lugar de asumir que el consumo se mueve alrededor de una media estable.
La fórmula que conviene usar cuando también varía el lead time
En construcción industrializada y en proyectos sanitarios, el problema rara vez está solo en la demanda. También cambian los plazos de fabricación, transporte, inspección y recepción. Si ambos factores se mueven, el cálculo debe recoger esa combinación.
La formulación más útil en ese escenario es:
Stock de Seguridad = Z × √[(LT × σd²) + (D² × σLT²)]
Donde:
- Z es el nivel de servicio deseado
- LT es el lead time medio
- σd es la desviación estándar de la demanda
- D es la demanda media por periodo
- σLT es la desviación estándar del lead time
Esta versión evita un error frecuente. Tratar el plazo de entrega como si fuera fijo cuando en la práctica no lo es. En una válvula sanitaria homologada, un cuadro eléctrico específico o una pieza fabricada bajo pedido, esa simplificación suele generar una cobertura ficticia. En un consumible fácil de sustituir, el esfuerzo analítico puede no compensar.
Qué fórmula aplicar según el tipo de referencia
La decisión correcta depende del impacto operativo y de la calidad del dato disponible.
| Situación | Método más razonable |
|---|---|
| Consumible común, fácil de reponer | Fórmula simple basada en máximos y medias |
| Material técnico con demanda variable y lead time estable | Fórmula estadística con variabilidad de demanda |
| Referencia crítica con demanda y plazo de entrega variables | Fórmula combinada de demanda y lead time |
| Producto de bajo impacto con sustitución fácil | Regla simple o política visual |
No todas las referencias merecen el mismo esfuerzo analítico. Una válvula crítica que puede retrasar pruebas, certificaciones o puesta en marcha exige un nivel de protección superior al de un sellante estándar. La fórmula debe seguir esa lógica de negocio.
He visto el mismo error en distintos sectores. Se calcula igual un artículo A y uno C, luego se inmoviliza capital en materiales secundarios mientras faltan los que bloquean la actividad. El cálculo correcto reduce ese riesgo, pero solo si parte de datos depurados: misma unidad de medida, periodos comparables, consumos atípicos revisados y lead times reales, no los prometidos por proveedor.
Ejemplo Práctico en Excel Paso a Paso
El problema suele aparecer así. La obra entra en una fase de montaje intensivo, el consumo sube durante dos semanas y, al mismo tiempo, un proveedor retrasa una entrega crítica. Si en Excel solo se ha calculado la variabilidad de la demanda, el stock de seguridad queda corto. En proyectos modulares y hospitalarios, ese error no se nota en el informe. Se nota en el plazo.

Cómo estructurar la hoja
Monte la hoja para que recoja dos incertidumbres por separado: cuánto varía el consumo y cuánto varía el plazo real de reposición. Si mezcla ambas en una sola cifra media, pierde la parte del riesgo que más afecta a las referencias técnicas.
Una estructura útil es trabajar con una fila por periodo y referencia, o con una tabla consolidada si el volumen de materiales ya lo exige. Para que el cálculo sirva de verdad, cada registro debe salir de pedidos y recepciones reales, no del lead time teórico del proveedor.
| Columna | Contenido |
|---|---|
| A | Referencia |
| B | Mes o semana |
| C | Demanda del periodo |
| D | Fecha de pedido |
| E | Fecha de recepción |
| F | Lead time real |
| G | Demanda media |
| H | Desviación estándar de demanda |
| I | Lead time medio |
| J | Desviación estándar del lead time |
| K | Nivel de servicio |
| L | Valor Z |
| M | Stock de seguridad |
Si trabaja por fases de obra, añada una columna de observaciones. Marque ahí cambios de diseño, compras de urgencia, incidencias de transporte o consumos atípicos. Esa limpieza previa evita sobredimensionar el stock por un evento puntual o, peor aún, infraproteger una referencia que ya mostró señales de riesgo.
Qué fórmulas usar en Excel
Use un histórico suficiente para capturar variaciones reales de consumo y suministro. En materiales estables puede bastar un periodo más corto. En referencias críticas o con compras intermitentes conviene revisar más historial y validar cada dato con el equipo de compras y obra.
Con la hoja montada, las fórmulas base en Excel pueden quedar así:
- Demanda media:
=PROMEDIO(C2:C13) - Desviación estándar de la demanda:
=DESVEST.M(C2:C13) - Lead time medio:
=PROMEDIO(F2:F13) - Desviación estándar del lead time:
=DESVEST.M(F2:F13)
Si la demanda y el plazo de entrega varían a la vez, use la fórmula combinada. Es la que mejor representa la realidad de una válvula homologada, un cuadro eléctrico específico o cualquier material cuyo retraso bloquee una actividad completa:
- Stock de seguridad combinado:
=L2*RAIZ((I2*(H2^2))+((G2^2)*(J2^2)))
Si el lead time es bastante estable y la principal incertidumbre está en el consumo, puede usar una versión más simple:
- Stock de seguridad con variabilidad de demanda:
=L2*H2*RAIZ(I2)
La diferencia importa. En materiales de baja criticidad, la fórmula simple suele ser suficiente. En una referencia que puede retrasar pruebas, validaciones o puesta en marcha, conviene calcular ambas y elegir con criterio operativo, no solo matemático.
Para que Excel siga siendo una herramienta de gestión y no una hoja opaca, deje visible el nivel de servicio elegido y documente el motivo. Una referencia crítica puede justificar un valor Z más alto que un consumible sustituible. Esa decisión debe quedar trazada. También conviene alinear este cálculo con la optimización de la cadena de suministro en construcción, porque el stock de seguridad funciona mejor cuando compras, obra y logística usan el mismo criterio.
Después de tener la base, resulta útil ver una explicación visual del proceso y del contexto logístico:
Cómo interpretar el resultado
El resultado no es una cifra fija para todo el proyecto. Es una protección calculada para un escenario operativo concreto. Si cambia el ritmo de instalación, el proveedor, el origen del material o la secuencia de obra, el stock de seguridad también debe cambiar.
Criterio de revisión: si cambian el consumo, el plazo real de suministro o la criticidad de la referencia, rehaga el cálculo antes de que aparezca la rotura.
Excel resuelve bien esta tarea al inicio y también en catálogos acotados. En operaciones con muchas referencias, conviene empezar por los materiales cuyo faltante para actividad, certificación o entrega. Ahí es donde el cálculo aporta más control, evita compras reactivas y protege mejor el margen.
Estrategia de Stock por Criticidad con el Método ABC
No todos los materiales merecen el mismo nivel de análisis ni el mismo capital inmovilizado. Esa es la razón por la que el método ABC sigue siendo tan útil. No clasifica solo por valor económico. En proyectos técnicos también conviene clasificar por impacto de la falta.
Un cartucho termostático específico, una válvula de corte sanitaria o un elemento de climatización con validación técnica no se gestionan como una cinta selladora o una tornillería estándar. Si ambos reciben la misma política, el sistema pierde foco.
Qué entra en A, B y C en una obra técnica
La clase A debe incluir las referencias cuyo desabastecimiento paraliza una actividad crítica, exige validación técnica compleja o tiene sustitución difícil. Aquí suelen entrar materiales con homologación, piezas de instalación sensible y equipos con dependencia directa de plazo.
La clase B agrupa materiales relevantes, pero con alternativas más viables o con un impacto de fallo más acotado. Merecen seguimiento serio, aunque no siempre una política tan conservadora como la de A.
La clase C reúne consumibles y referencias de bajo impacto operativo. Son necesarios, pero su ausencia no suele bloquear una cadena entera de tareas y normalmente admiten reposición o sustitución con más facilidad.
Para reforzar esa priorización conviene conectar inventario y procurement con una visión más amplia de cadena. Esta optimización de la cadena de suministro en construcción ayuda a entender por qué la clasificación ABC funciona mejor cuando no se limita al almacén.
Tabla de política por clasificación
La política no debe ser igual para todas las clases. Debe cambiar el nivel de protección, el método de cálculo y la frecuencia de revisión.
| Clase | Nivel de Servicio Objetivo | Método de Cálculo Recomendado | Frecuencia de Revisión |
|---|---|---|---|
| A | Alto | Fórmula estadística con control de variabilidad | Frecuente |
| B | Medio | Fórmula estadística o método simple según estabilidad | Periódica |
| C | Básico | Regla simple, visual o reposición por consumo | Rutinaria |
Esta tabla no pretende convertir ABC en un ritual de almacén. Sirve para tomar decisiones más duras y más útiles. Si una referencia está en A, no debería quedar escondida entre cientos de líneas tratadas igual. Y si una referencia está en C, no tiene sentido dedicarle el mismo esfuerzo analítico que a un componente que condiciona una puesta en marcha.
Cómo Integrar el Cálculo en sus Compras y Planificación
El cálculo solo aporta valor cuando se traduce en una señal operativa clara para compras. Esa señal es el punto de pedido. Sin ese enlace, el stock de seguridad se queda en una hoja de cálculo correcta pero inútil.
Del cálculo al punto de pedido
La lógica operativa es sencilla. El punto de pedido se obtiene sumando el consumo esperado durante el plazo de entrega y el stock de seguridad. Cuando el inventario disponible cae hasta ese nivel, debe lanzarse la reposición.
En la práctica, ese umbral cambia el comportamiento del equipo. Deja de comprar cuando ya falta material y pasa a comprar cuando el sistema detecta que, si no se actúa, faltará. Ese salto de reacción a anticipación es uno de los cambios más rentables en supply chain.
En otros sectores con mucha rotación y fuerte dependencia de disponibilidad, se aplican principios parecidos. Por eso resulta útil revisar enfoques de gestión de inventario automotriz, donde la disciplina de reposición y clasificación también pesa más que la intuición.
Revisión continua y disciplina operativa
El stock de seguridad no es permanente. Si mejora la fiabilidad del proveedor, puede bajar. Si la obra entra en una fase más volátil, debe subir. Si una referencia deja de ser crítica, conviene liberar capital.
Hay una segunda integración igual de importante: conectar inventario con planificación de compras, no solo con almacén. Cuando obra, oficina técnica y compras revisan las mismas referencias críticas, desaparecen muchas urgencias que antes parecían inevitables. La gestión de compras para proyectos de construcción con enfoque estratégico parte justamente de esa coordinación.
Un cálculo correcto reduce incertidumbre. Una rutina de revisión evita que ese cálculo se quede obsoleto.
La empresa que gestiona bien su stock de seguridad no compra más. Compra con mejor criterio, protege mejor sus hitos y deja de financiar errores de previsión con prisas de última hora.
Si necesita apoyo para ordenar compras, asegurar disponibilidad de materiales técnicos y reducir riesgo en proyectos modulares u hospitalarios, Mobel Suministros S.L. actúa como partner especializado en supply chain, aprovisionamiento y control de referencias críticas para obra.
