Panel aislante acustico: Panel Aislante Acústico: Tu Guía Ex

Llegas a la fase de cierre de obra y el ruido aparece donde nadie quería mirarlo. En una ampliación hospitalaria, eso se traduce en quejas por falta de privacidad entre consultas, reverberación en pasillos, equipos técnicos que se oyen más de la cuenta y una revisión documental que empieza a bloquear certificaciones. En construcción modular, el problema se agrava porque todo va más rápido y cualquier error de especificación se replica módulo tras módulo.

Ahí es donde el panel aislante acustico deja de ser una partida secundaria. Bien elegido, bien homologado y bien instalado, evita rehacer soluciones, protege el cumplimiento del CTE y reduce fricciones entre oficina técnica, compras e instalación. Mal resuelto, genera justo lo contrario: retrasos, cambios de material en obra, conflictos con dirección facultativa y sobrecostes que no estaban en el presupuesto inicial.

Desde una perspectiva de proyecto, la acústica no se compra por catálogo. Se define según uso, se valida según normativa y se asegura según cadena de suministro. En hospitalario y modular, esa secuencia importa tanto como la ficha técnica.

El Desafío Acústico en Proyectos Modernos

En un hospital, el ruido nunca es un problema abstracto. Se nota en la habitación donde falta privacidad, en el control de enfermería donde las conversaciones rebotan, en la sala técnica donde el cerramiento no contiene suficientemente la maquinaria y en el pasillo modular donde la rapidez de montaje dejó juntas mal resueltas.

El jefe de obra suele detectarlo tarde. Primero llega la presión por plazo. Luego el ajuste de presupuesto. Después aparecen materiales “equivalentes” sin trazabilidad clara. Cuando la acústica entra tarde en la conversación, ya no se decide con criterio técnico. Se decide con urgencia.

Eso explica por qué el mercado está creciendo. El mercado mundial de paneles acústicos arquitectónicos se valoró en 8,7 mil millones de dólares en 2025, con proyección hasta 12,6 mil millones de dólares para 2034, impulsado por la urbanización, los diseños de planta abierta y la mayor atención a los efectos del ruido sobre salud y productividad, según Fortune Business Insights sobre paneles acústicos arquitectónicos.

Lo que suele fallar en obra

Hay errores que se repiten:

  • Especificación genérica. Se pide “panel acústico” sin distinguir si hace falta bloquear transmisión, absorber reverberación o ambas cosas.
  • Compra sin validar ensayos. El material llega con documentación comercial, pero no con los ensayos que la dirección facultativa o el control de calidad necesitan.
  • Sustitución por precio. Se cambia el sistema previsto por otro aparentemente similar que altera espesores, peso, reacción al fuego o rendimiento acústico.
  • Instalación sin detalle de encuentros. El panel funciona en laboratorio, pero pierde eficacia por sellados, pasos de instalaciones y puentes acústicos.

Regla práctica: en hospitalario, la acústica mal resuelta rara vez se corrige con un único producto. Se corrige revisando sistema, montaje y documentación.

Por qué el panel aislante acústico es una decisión estratégica

En proyectos profesionales, un panel no solo cubre un paramento. También condiciona plazos, logística, coordinación con climatización, exigencias de fuego, peso en estructura modular y aceptación documental.

Cuando se aborda así, el panel aislante acustico pasa a ser una herramienta de control del proyecto. Reduce incertidumbre técnica, ordena la compra y ayuda a que la recepción de la obra no dependa de improvisaciones de última hora.

Fundamentos del Aislamiento Acústico Profesional

La primera confusión habitual está en el lenguaje. Muchos equipos usan “aislar” y “absorber” como si fueran lo mismo. No lo son.

Aislamiento acústico significa dificultar que el sonido pase de un espacio a otro. Absorción acústica significa reducir las reflexiones dentro del mismo espacio. Una pared pesada trabaja el aislamiento. Un revestimiento poroso o perforado con cámara de aire ayuda a controlar eco y reverberación.

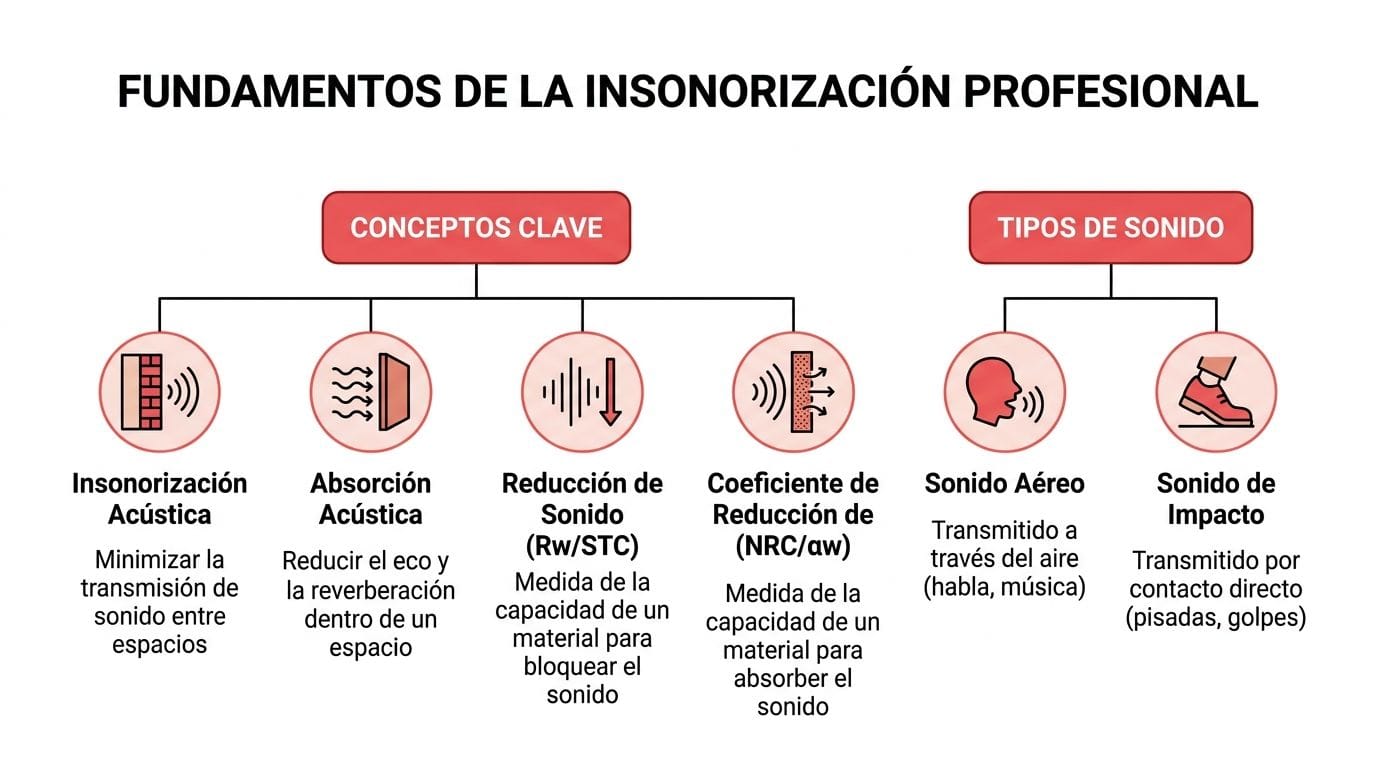

Diagrama educativo sobre fundamentos de la insonorización profesional, conceptos clave de acústica y tipos de sonidos.

Aislar no es lo mismo que acondicionar

Si una habitación de paciente necesita privacidad respecto al pasillo o a la estancia contigua, el foco principal está en el aislamiento del cerramiento completo. Si una sala de espera suena dura, molesta y con exceso de rebote, el problema es la absorción de techo y paredes.

Una forma simple de explicarlo al equipo es esta:

  • Aislamiento. Como una puerta resistente que impide el paso.
  • Absorción. Como una superficie que “recoge” parte del sonido y evita que rebote.

Cuando esta diferencia no se aclara al principio, aparecen decisiones erróneas. Se coloca un panel decorativo absorbente esperando mejorar la privacidad entre recintos. O se sobredimensiona un cerramiento pesado cuando lo que faltaba era controlar la reverberación interior.

Qué significan Rw y NRC en una ficha técnica

En compra profesional, hay dos valores que conviene leer.

  • Rw. Indica la capacidad de un elemento para reducir la transmisión sonora. Si el objetivo es separar acústicamente estancias, este dato importa.
  • NRC y αw. Describen la capacidad de absorción. Si el objetivo es mejorar inteligibilidad y reducir eco, estos valores pesan más.

No hace falta convertir a todo el equipo en especialista acústico. Sí hace falta que compras, producción y oficina técnica sepan qué preguntar cuando comparan alternativas.

Un panel con buena absorción no sustituye a un cerramiento con buen aislamiento. Y un cerramiento que aísla bien puede seguir dando una acústica interior deficiente.

El dato técnico sin perder el criterio de obra

La acústica arquitectónica no es una moda reciente. Hacia el año 350 a.C., Polykleitos el Joven diseñó el anfiteatro de Epidauro con principios acústicos avanzados, y hoy ese legado se refleja en espacios como la Elbphilharmonie de Hamburgo, equipada con más de 10.000 paneles acústicos, como explica Rockfon en su historia de la acústica de salas.

Ese recorrido histórico deja una lección útil para obra actual. La acústica funciona cuando se diseña como sistema, no cuando se resuelve al final con parches.

Dónde mirar cuando el techo manda

En hospitales y módulos prefabricados, el techo concentra gran parte del trabajo de acondicionamiento. Ahí influyen absorción, registros, luminarias, conductos y encuentros con tabiquería.

Para equipos que estén valorando soluciones de falsos techos y cámaras técnicas, esta guía sobre aislamiento acústico de techos resulta útil como apoyo de prescripción y coordinación de obra.

Tipologías de Paneles Acústicos y Sus Materiales

Elegir material por costumbre sale caro. Cada tipología responde mejor a un uso concreto, y en hospitalario o modular el margen para equivocarse es pequeño. El panel adecuado para una sala técnica no tiene por qué ser el correcto para una circulación interior, una fachada o un módulo sanitario prefabricado.

Lo que mejor funciona según el uso

Los paneles de lana mineral, tanto roca como vidrio, se usan mucho cuando hace falta combinar control acústico con buen comportamiento frente al fuego. Encajan bien en trasdosados, techos registrables y composiciones multicapa. Donde mejor responden es en sistemas, no aislados del resto del cerramiento.

Los paneles perforados trabajan bien cuando el proyecto necesita absorción en frecuencias medias y un acabado arquitectónico limpio. En entornos con voz, tránsito y actividad continua, eso tiene valor real.

Los materiales como EPS, PUR o PIR aportan ventajas térmicas y de ligereza, pero hay que ser cuidadoso. No siempre son la primera elección cuando la prioridad principal es el rendimiento acústico profesional combinado con exigencias hospitalarias de documentación, fuego y detalle constructivo.

Los paneles sándwich con lana de roca merecen un análisis aparte porque resuelven varias necesidades a la vez: cerramiento, aislamiento térmico, respuesta acústica y rapidez de montaje.

El panel sándwich cuando fachada y plazo van unidos

En ampliaciones hospitalarias y edificios auxiliares modulares, la envolvente no puede depender de soluciones lentas o delicadas. Ahí el panel sándwich de fachada acústica con lana de roca gana por equilibrio.

Un panel de 100 mm puede alcanzar un coeficiente K de 0,34 W/m²K y un aislamiento acústico en obra de Rw de 54 dB o más, conforme a CTE DB-HR y DB-HE, según la ficha técnica de panel acústico sándwich Isosystem.

Eso no significa que sirva para todo. Significa que, cuando hay que cerrar rápido, controlar térmicamente y contener ruido exterior o de instalaciones, parte con ventaja frente a soluciones montadas por capas en obra con mayor dependencia del oficio.

En fachadas técnicas y cerramientos de zonas de instalaciones, el sistema más barato sobre plano no es el más barato al final. Montaje, sellado, peso, fuego y documentación cambian el coste real.

Comparativa de Materiales para Paneles Aislantes Acústicos

Material/TipoAislamiento Acústico (Rw)Absorción (NRC)Reacción al FuegoAislamiento TérmicoCoste RelativoAplicación Principal
Lana mineral en sistema multicapaAlto en soluciones bien compuestasAlto según configuraciónHabitualmente favorable para exigencias de proyectoBueno como complementoMedioTabiquería, trasdosados, techos
Panel perforado acústicoMedio como elemento aisladoBueno en control de reverberaciónDepende del soporte y sistemaLimitado por sí soloMedioInteriores, techos, paramentos vistos
EPSLimitado para exigencia acústica altaBajo por sí soloDepende del productoBueno térmicamenteBajoCerramientos donde prima coste y ligereza
PUR/PIRLimitado como solución acústica principalBajo por sí soloDepende del sistemaMuy bueno térmicamenteMedioEnvolventes industriales y cubiertas
Panel sándwich con lana de rocaAltoVariable según cara interior y composiciónA1 en soluciones indicadas en ficha técnica citada antesMuy buenoMedio a altoFachadas, naves, módulos, barreras y salas técnicas

Lo que compras no es solo el núcleo

Dos paneles con aspecto parecido pueden comportarse de forma muy distinta por cinco factores: densidad, espesor, geometría de perforación, cámara de aire y calidad del encuentro con estructura.

El departamento de compras se centra en precio por metro cuadrado. Conviene añadir otra lectura:

  • Peso y manipulación. Afectan a transporte, medios auxiliares y rendimiento de montaje.
  • Compatibilidad con instalaciones. Un panel fácil de cortar pero difícil de sellar puede traer problemas después.
  • Trazabilidad documental. En hospitalario, sin esto el material puede quedarse parado en recepción.
  • Disponibilidad real. Una ficha técnica correcta no sirve si el plazo de aprovisionamiento no encaja con producción.
  • Acabado y limpieza. En entornos sanitarios, la superficie y su mantenimiento también cuentan.

Si el proyecto combina aislamiento industrial y exigencia de cerramiento técnico, esta guía sobre panel frigorífico para proyectos de aislamiento industrial ayuda a entender diferencias de sistema que luego también afectan al comportamiento acústico y al proceso de compra.

Criterios de Selección por Aplicación y Normativa

En hospitalario no se prescribe igual una habitación de paciente que una sala de compresores. Tampoco se resuelve igual un bloque modular de consultas que una fachada expuesta a tráfico o equipos exteriores. El criterio correcto empieza por el uso real del espacio y termina en la documentación que defenderá esa elección.

Diagrama de diseño interior modular para hospitales que muestra paneles acústicos y sus especificaciones técnicas de cumplimiento.

Habitaciones, pasillos y salas técnicas no piden lo mismo

Para habitaciones y consultas, la prioridad es la privacidad acústica entre estancias. Aquí importa el rendimiento del cerramiento completo, no solo el panel visto. Hay que revisar particiones, falsos techos, puertas, pasos de instalaciones y encuentros perimetrales.

En pasillos, salas de espera y controles, el problema dominante es la reverberación. Si el espacio devuelve un exceso de sonido, sube la fatiga acústica y empeora la inteligibilidad. Ahí entran con fuerza las soluciones absorbentes en techo y paramentos.

Las salas técnicas exigen un enfoque más duro. Calderas, climatización, compresores o equipos auxiliares necesitan sistemas que combinen aislamiento, resistencia mecánica y una ejecución cuidada en puertas, conductos y soportes.

Lo que exige la normativa y lo que suele bloquear la obra

El cuello de botella más habitual no es técnico. Es documental. En 2025, el 68% de las ampliaciones hospitalarias en Madrid reportaron retrasos por falta de certificación acústica de materiales, lo que subraya la necesidad de trazabilidad y homologación con normas como UNE-EN 10140, según la referencia citada en Bauhaus sobre panel acústico decorativo.

Ese dato encaja con algo que se ve en obra. El proveedor entrega una declaración comercial suficiente para vender, pero insuficiente para aprobar. Cuando dirección facultativa o control de calidad piden ensayos, marcado, trazabilidad de lote o evidencia de comportamiento del sistema, empiezan las demoras.

Si el panel entra en una zona hospitalaria crítica, la pregunta correcta no es “¿cuánto cuesta?”. La primera es “¿qué documentación lo acompaña y quién responde por ella?”.

Un marco simple de decisión

Conviene trabajar con una secuencia clara:

  1. Definir el uso del recinto. Privacidad, control de reverberación, contención de ruido técnico o combinación.
  2. Vincular el panel al sistema completo. Cerramiento, subestructura, sellado, techo y encuentros.
  3. Revisar normativa aplicable. DB-HR, fuego, higiene, mantenimiento y requisitos del proyecto.
  4. Validar ensayos y homologación. No basta con catálogo o muestra.
  5. Confirmar suministro y reposición. En modular, la repetición exige continuidad de producto.

Modular hospitalario y riesgo de equivalencias

En construcción modular hay una tentación recurrente. Cambiar a última hora un panel por otro “similar” para ganar plazo o bajar coste. El problema es que la similitud visual no garantiza equivalencia en acústica, fuego, peso ni fijación.

Eso afecta a módulos sanitarios, donde cada variación repercute en transporte, secuencia de montaje y coordinación con HVAC. Cuando el sistema está bien definido, el cambio sin reingeniería suele salir mal.

Guía de Instalación y Sellado para un Rendimiento Óptimo

Un panel correcto puede quedar arruinado por una ejecución mediocre. En acústica, el último tramo de la instalación decide más de lo que parece sobre plano.

Instrucciones ilustradas sobre cómo sellar correctamente un panel acústico para evitar fugas de sonido en la pared.

El puente acústico aparece donde nadie mira

Los puentes acústicos no están en el centro del panel. Están en perímetros, perfilerías continuas, remates rígidos, cajas eléctricas, pasos de tubos y uniones mal selladas.

Cuando un equipo instala deprisa y deja pequeñas discontinuidades, el sistema pierde estanqueidad acústica. En obra hospitalaria eso se nota antes, porque hay más pasos de instalaciones y más exigencia de funcionamiento real.

El plenum no es un detalle menor

En paneles perforados, la cámara de aire y la lana mineral trasera cambian el comportamiento final. Un panel acústico perforado con plenum de 40 mm de lana mineral puede alcanzar NRC 0,60, y al aumentar ese plenum a 200 mm el NRC puede mejorar entre 15% y 20%, según la ficha técnica PAP025 de Decustik.

Ese dato tiene una lectura práctica. Si el proyecto necesita control de reverberación y el techo dispone de cámara suficiente, no conviene tratar el plenum como hueco residual. Forma parte del rendimiento.

Buenas prácticas que sí marcan diferencia

  • Perímetros continuos. Sellar encuentros con soporte, forjado y tabiquería evita fugas de sonido.
  • Pasos de instalaciones resueltos uno a uno. Cada penetración debe quedar tratada. El hueco “pequeño” también transmite.
  • Subestructura desacoplada cuando procede. La fijación rígida mal planteada puede transmitir vibración.
  • Cortes limpios y replanteo previo. Reducen improvisación y juntas defectuosas.
  • Compatibilidad entre sellador y panel. No todos los selladores trabajan igual con cada acabado o soporte.

Un ejemplo visual útil para equipos de montaje:

Qué revisar antes de cerrar el frente

Antes de dar por rematada una partida acústica, conviene comprobar:

  • Juntas visibles y ocultas
  • Encuentros con carpinterías
  • Continuidad sobre falsos techos
  • Sellado en registros
  • Interferencias con conductos y bandejas

Una medición o ensayo final no corrige una junta mal hecha. Solo confirma que el error sigue ahí.

Optimización de Compras y Logística en Proyectos Profesionales

La acústica profesional no falla solo por una mala especificación. Falla por compras reactivas, proveedores sin trazabilidad y plazos de aprovisionamiento incompatibles con la secuencia real de la obra. En hospitalario y modular, eso se nota más porque la obra depende de cadenas de suministro muy tensas.

La construcción modular creció un 22% en España entre 2025 y 2026, mientras persisten desafíos en durabilidad de paneles acústicos en alta humedad e integración con HVAC, un entorno donde la importación auditada y el stock en tiempo real marcan diferencia, según Perfect Acoustic sobre panel de techo.

Lo que debe pedir compras antes de lanzar el pedido

No basta con comparar precio unitario. Conviene validar cinco puntos antes de comprometer la compra:

  • Documentación técnica completa. Ensayos, marcado aplicable, fichas y correspondencia exacta entre referencia ofertada y referencia servida.
  • Trazabilidad de lote y origen. Si hay incidencia, hay que poder identificar fabricación y suministro.
  • Condiciones logísticas reales. Fecha de salida, ventanas de entrega, embalaje y reposición.
  • Compatibilidad con el resto del sistema. Perfilería, selladores, remates y accesorios deben llegar alineados.
  • Capacidad de repetición. En modular, la segunda y tercera fase deben mantener la misma solución o una equivalencia técnicamente validada.

Compra directa, importación y control de riesgo

La compra directa a fábrica puede mejorar coste y control, pero solo si alguien gestiona el proceso. Si no hay auditoría de proveedor, control de producción y revisión documental, el ahorro aparente se convierte en riesgo de obra.

En proyectos a medida, Mobel Suministros S.L. actúa como partner de gestión de compras para construcción modular y hospitalaria, conectando a promotoras, constructoras e instaladores con fábrica, además de coordinar importación, auditorías y stock para referencias técnicas cuando el proyecto necesita continuidad de suministro.

Eso no sustituye la validación técnica del prescriptor. La complementa. La ventaja está en alinear especificación, compra y logística, que es justo donde muchos proyectos pierden tiempo.

Qué suele encarecer una partida acústica

Hay costes que no aparecen claros en el primer comparativo:

Riesgo de compraConsecuencia habitual
Panel sin documentación suficienteParalización de recepción o rechazo
Cambio de referencia en producciónRevisión técnica y retraso de montaje
Plazo incierto de reposiciónCuellos de botella en fases sucesivas
Accesorios no compatiblesImprovisación en obra y pérdida de rendimiento
Embalaje o transporte deficientesDaños, mermas y sustituciones

La logística manda cuando el proyecto es modular

En construcción modular, cada entrega llega a una secuencia industrializada. Si el panel llega tarde, no se retrasa solo esa partida. Se desplaza montaje, instalaciones, remates y expedición del módulo.

Por eso conviene trabajar con un esquema de aprovisionamiento que incluya:

  1. Previsión por fases, no pedido único ciego.
  2. Reserva de referencias críticas.
  3. Verificación previa de homologaciones.
  4. Plan de contingencia para reposiciones.
  5. Coordinación entre almacén, obra y taller modular.

Para departamentos de compras que estén revisando costes en envolventes y sistemas industrializados, esta guía estratégica sobre precio del panel sándwich en 2026 para compras a gran escala aporta criterio útil para negociar sin perder control técnico.

Conclusión Su proyecto a prueba de ruidos

Un buen resultado acústico no depende de un único producto. Depende de una cadena de decisiones bien cerrada. La primera está en definir si el problema es de aislamiento, absorción o ambos. La segunda, en elegir el sistema correcto para cada uso real. La tercera, en exigir documentación y trazabilidad antes de comprar. La cuarta, en instalar con detalle y sin atajos.

En hospitalario y modular, ese orden no es negociable. El ruido mal gestionado afecta privacidad, confort, operación del edificio y plazos de entrega. También complica certificaciones y dispara correcciones en fases donde cada cambio cuesta más.

El panel aislante acustico funciona cuando encaja en una lógica completa de proyecto. Eso incluye comportamiento técnico, reacción al fuego, integración con instalaciones, disponibilidad, homologación y logística. Si una de esas piezas falla, el sistema deja de ser sólido aunque la ficha comercial sea correcta.

El criterio profesional consiste en evitar decisiones parciales. No basta con comprar un panel. Hay que comprar una solución viable para obra real, con respaldo documental y con suministro alineado al calendario.


Si estás preparando una ampliación hospitalaria, una obra modular o una licitación donde la acústica puede bloquear plazo y recepción, el equipo de Mobel Suministros S.L. puede ayudarte a revisar especificación, documentación, aprovisionamiento y opciones de suministro para que la partida acústica llegue a obra con menos riesgo y más control.
