Si hoy está valorando un proyecto modular, probablemente no le falten propuestas comerciales ni promesas de rapidez. Lo que suele faltar es visibilidad real sobre dónde se ganan o se pierden los plazos. En obra tradicional, el problema acostumbra a aparecer a pie de tajo. En construcción modular industrializada, el riesgo se desplaza antes: ingeniería cerrada demasiado tarde, compras fragmentadas, materiales sin homologación clara y componentes MEP que no llegan cuando la fábrica los necesita.
Ahí está la diferencia entre un proyecto que sale de fábrica listo para montar y otro que acumula incidencias en remates, conexiones y validaciones. La industrialización no consiste solo en fabricar fuera de obra. Consiste en convertir un proceso históricamente variable en un proceso repetible, trazable y controlado.
Ese cambio ya no es marginal. En España, el mercado de la construcción modular industrializada representa el 2% de la actividad constructora en 2025, con proyección de alcanzar el 10% hacia 2030, impulsado en parte por una reducción media de plazos del 40 al 60% en la fase de montaje según el análisis sectorial publicado por DPArquitectura sobre la evolución del mercado de construcción industrializada.
Índice
- Introducción La Respuesta Industrializada a los Retos de la Construcción
- Fundamentos de la Construcción Industrializada
- Tipologías Volumétrica vs Panelizada
- Ventajas Estratégicas y Limitaciones Reales
- El Proceso del Diseño Digital al Montaje In Situ
- Criterios de Decisión para Promotores y Contratistas
- Normativa Española y Certificaciones Esenciales
- Conclusión El Salto Hacia una Edificación Inteligente
Introducción La Respuesta Industrializada a los Retos de la Construcción
La construcción convencional sigue penalizando al promotor por tres vías conocidas: plazo incierto, coste desviado y calidad dependiente de demasiadas variables de obra. Cuando faltan oficios, cambian suministros o se solapan industriales sin coordinación real, el calendario deja de ser una herramienta de gestión y pasa a ser una estimación optimista.
La construcción modular industrializada responde a ese problema desde la raíz. Traslada una parte decisiva del trabajo a fábrica, donde la producción se secuencia, los materiales se controlan y las tolerancias se gestionan con un nivel de rigor difícil de sostener en una obra abierta. El resultado no es solo más velocidad. Es más previsibilidad.
Para promotoras, constructoras, ingenierías y departamentos de compras, eso cambia la lógica del proyecto. La conversación ya no gira únicamente en torno al coste por metro cuadrado. Pasa a centrarse en qué porcentaje del riesgo queda cerrado antes de entrar en obra, qué parte del programa puede ejecutarse en paralelo y qué proveedores son capaces de sostener ese ritmo sin romper la cadena.
Regla práctica: en construcción modular industrializada, el proyecto no se retrasa el día que falla el montaje. Se retrasa el día que no se definieron bien las compras críticas.
Este enfoque encaja especialmente bien en activos donde el plazo pesa tanto como la calidad de ejecución: vivienda, residencias, equipamientos, ampliaciones sanitarias y edificios terciarios repetitivos. También encaja cuando el cliente quiere certidumbre contractual y menos dependencia de improvisaciones de última hora.
Fundamentos de la Construcción Industrializada
Una promoción puede incorporar fachada prefabricada, baños industrializados o patinillos montados en taller y, aun así, seguir funcionando con lógica de obra tradicional. La construcción industrializada empieza cuando el proyecto se define para fabricar, transportar, ensamblar y verificar con una secuencia cerrada, no cuando simplemente se compran elementos fuera de obra.
De piezas sueltas a un sistema coordinado
La diferencia se ve en la gestión diaria. En un modelo convencional, muchas decisiones se resuelven en obra entre industriales, con ajustes sobre la marcha y tolerancias absorbidas en los remates. En un modelo industrializado, esa forma de trabajar sale cara. Un error de diseño no afecta a una unidad aislada. Se repite en serie.
Por eso la industrialización exige cerrar antes cuestiones que en obra tradicional suelen dejarse abiertas más tiempo. Pasos de instalaciones, encuentros entre estructura y fachada, registros, sellados, espesores útiles, soportes de MEP y secuencia de acabados deben quedar definidos con suficiente detalle antes de lanzar producción.
Aquí aparece un factor que se suele infravalorar en España. La industrialización no depende solo del sistema constructivo. Depende de la cadena de suministro que sostiene ese sistema. Si los componentes de instalaciones, sanitario y acabados no llegan homologados, trazables y alineados con el modelo de fabricación, la fábrica pierde ritmo y la obra también. En proyectos exigentes, como hospitales, residencias o edificios con cuartos húmedos muy repetidos, esa coordinación pesa tanto como la propia solución modular.
Qué cambia realmente en el proceso
Industrializar no consiste en fabricar más piezas en taller. Consiste en reducir variabilidad.
Eso obliga a trabajar con reglas más propias de producción que de obra abierta. Las compras críticas se cierran antes. Las familias de producto se estandarizan. Los cambios tardíos se limitan. Las tolerancias entre sistemas se revisan antes de fabricar. Y cada componente que entra en módulo o panel debe cumplir una condición básica: estar disponible cuando toca y ser compatible con el resto del conjunto.
En la práctica, los proyectos que funcionan mejor son los que tratan estructura, envolvente, MEP, baños, carpinterías y acabados como paquetes coordinados, no como compras independientes que se agrupan al final. Esa es la diferencia entre prefabricar partes e industrializar de verdad.
Los tres niveles de industrialización
El sector suele ordenar la industrialización en tres escalones, según el grado de integración previo al montaje:
- Por componentes. Se fabrican elementos concretos, como estructura metálica, carpinterías, escaleras, fachadas o núcleos húmedos, y se integran después en obra.
- Industrialización 2D. Se producen paneles de fachada, particiones o forjados con varias capas y funciones ya resueltas.
- Industrialización 3D. Se fabrican módulos completos con estructura, instalaciones y parte de los acabados incorporados.
Cada nivel mueve el control a una fase distinta del proyecto. Cuanto mayor es la integración en fábrica, más definición previa exige el diseño, más disciplina reclama compras y menos margen deja para cambiar tarde sin impacto en coste o plazo.
Ese intercambio es real. Se gana previsibilidad en ejecución y control de calidad, pero aumentan la dependencia de proveedores bien coordinados, la necesidad de homologar soluciones desde el inicio y la importancia de la trazabilidad documental. Si falta cualquiera de esas tres piezas, el modelo industrializado pierde buena parte de su ventaja.
No todos los activos necesitan el mismo grado de industrialización. Un edificio con plantas repetitivas, instalaciones estandarizables y presión fuerte de plazo suele justificar un nivel alto de integración. Un proyecto con geometría cambiante, decisiones comerciales abiertas o muchas excepciones por unidad suele rendir mejor con una industrialización parcial y una cadena de suministro muy bien seleccionada.
Tipologías Volumétrica vs Panelizada
Elegir entre panelizado y volumétrico no es una cuestión estética. Es una decisión de proceso. Afecta al diseño, al transporte, a la secuencia de montaje, al tipo de proveedores necesarios y al nivel de control que podrá mantener durante la ejecución.
Cuándo conviene un sistema 2D
El sistema panelizado encaja bien cuando el proyecto necesita flexibilidad geométrica y un montaje más adaptable al emplazamiento. Los paneles permiten industrializar envolventes, divisiones y parte de la estructura sin obligar a transportar volúmenes completos.
En promociones residenciales, terciario ligero y edificios donde la piel y la rapidez de cerramiento son determinantes, el 2D suele ofrecer un equilibrio razonable entre control industrial y capacidad de adaptación. También permite trabajar con soluciones de envolvente muy competitivas, como los paneles sándwich para fachada en soluciones industrializadas, cuando el proyecto requiere rapidez de cerramiento y comportamiento técnico consistente.
Cuándo gana sentido el sistema 3D
La solución volumétrica funciona mejor cuando se repiten unidades con alto contenido de instalaciones y acabados. Habitaciones, baños, consultas, áreas de residencia o módulos asistenciales son buenos ejemplos. En estos casos, llevar el mayor porcentaje posible de trabajo a fábrica reduce incertidumbre en obra y simplifica la coordinación entre oficios.
El sistema 3D exige más disciplina en fases tempranas. Cualquier cambio en distribución, paso de instalaciones o selección de equipamiento impacta antes y con más coste. A cambio, el control de calidad puede ser mucho más sólido, porque los módulos salen de fábrica con un grado alto de terminación.
Comparativa de sistemas modulares 2D vs 3D
| Criterio | Sistema Panelizado (2D) | Sistema Volumétrico (3D) |
|---|---|---|
| Grado de integración | Medio | Alto |
| Flexibilidad de diseño | Más amplia | Más condicionada por modulación |
| Transporte | Más sencillo | Más exigente |
| Instalaciones en fábrica | Parciales | Muy integradas |
| Ritmo de montaje | Rápido | Muy rápido |
| Ideal para | Fachadas, viviendas, terciario, soluciones híbridas | Hoteles, residencias, sanitario, unidades repetitivas |
| Riesgo si faltan componentes | Afecta a fases posteriores | Puede bloquear salida de módulo terminado |
Una mala decisión tipológica no siempre se detecta al inicio. Muchas veces aparece cuando el equipo intenta casar diseño, logística y compras. Si el proyecto necesita personalización continua, el 3D puede generar fricción. Si necesita repetición, cierre rápido y precisión en baños, instalaciones y acabados, el 2D puede quedarse corto.
Ventajas Estratégicas y Limitaciones Reales

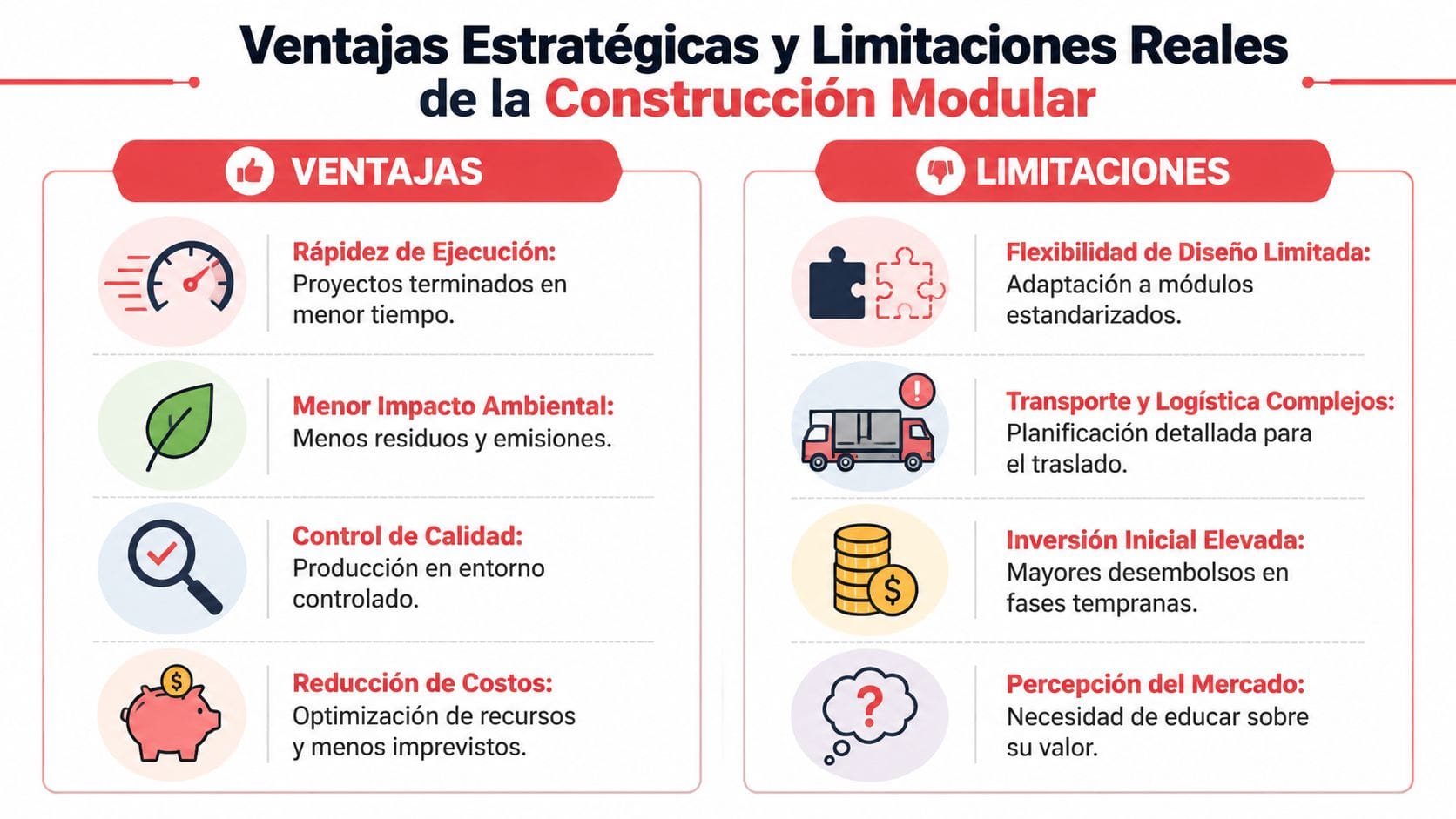

La construcción modular industrializada ofrece ventajas claras, pero conviene hablar de ellas sin simplificar. Funciona muy bien cuando el equipo acepta que el esfuerzo se adelanta. Funciona mal cuando se intenta operar con mentalidad de obra tradicional sobre un proceso de fábrica.

Lo que sí funciona bien
La primera ventaja es el plazo. La referencia más agresiva del mercado apunta a que la construcción modular puede ser hasta un 70% más rápida y reducir el montaje en obra a 5-10 días. En proyectos donde el tiempo de apertura condiciona la rentabilidad, esa compresión del programa cambia por completo la cuenta de explotación.
La segunda ventaja es el control. En fábrica se repiten operaciones, se documentan incidencias y se corrigen desviaciones antes de que se conviertan en patología. Esto se nota especialmente en baños, cocinas, cuartos técnicos y encuentros de instalaciones, donde la calidad depende menos del oficio puntual que del sistema.
La tercera es la capacidad de comprar mejor. Cuando el proyecto se define con rigor, más partidas pueden cerrarse antes. Eso reduce exposición a cambios improvisados y mejora la negociación con proveedores.
- Plazo más gobernable. La obra deja de depender tanto de secuencias largas de oficios superpuestos.
- Calidad repetible. El entorno de fábrica favorece inspección, trazabilidad y control de tolerancias.
- Menos retrabajo. Lo que se detecta en diseño o en línea de producción no llega a la obra abierta.
Dónde suelen aparecer los problemas
Las limitaciones son igual de reales. La más importante es la rigidez frente al cambio tardío. Si el cliente decide rediseñar una unidad cuando la fabricación ya está lanzada, el impacto no es menor que en obra tradicional. A veces es mayor, porque afecta a documentación, aprovisionamiento y secuencia productiva.
También hay un reto logístico. Transportar módulos, coordinar ventanas de entrega, garantizar accesos y montar sin interrupciones requiere una planificación fina. Si esa logística falla, el cuello de botella se traslada de la obra a la carretera o a la campa.
La industrialización no elimina la complejidad. La concentra antes y obliga a gestionarla con más disciplina.
Por último, existe una barrera cultural. Algunos equipos siguen asociando modular con menor calidad o menor libertad de diseño. Esa percepción suele cambiar cuando se comparan procesos, no renders.

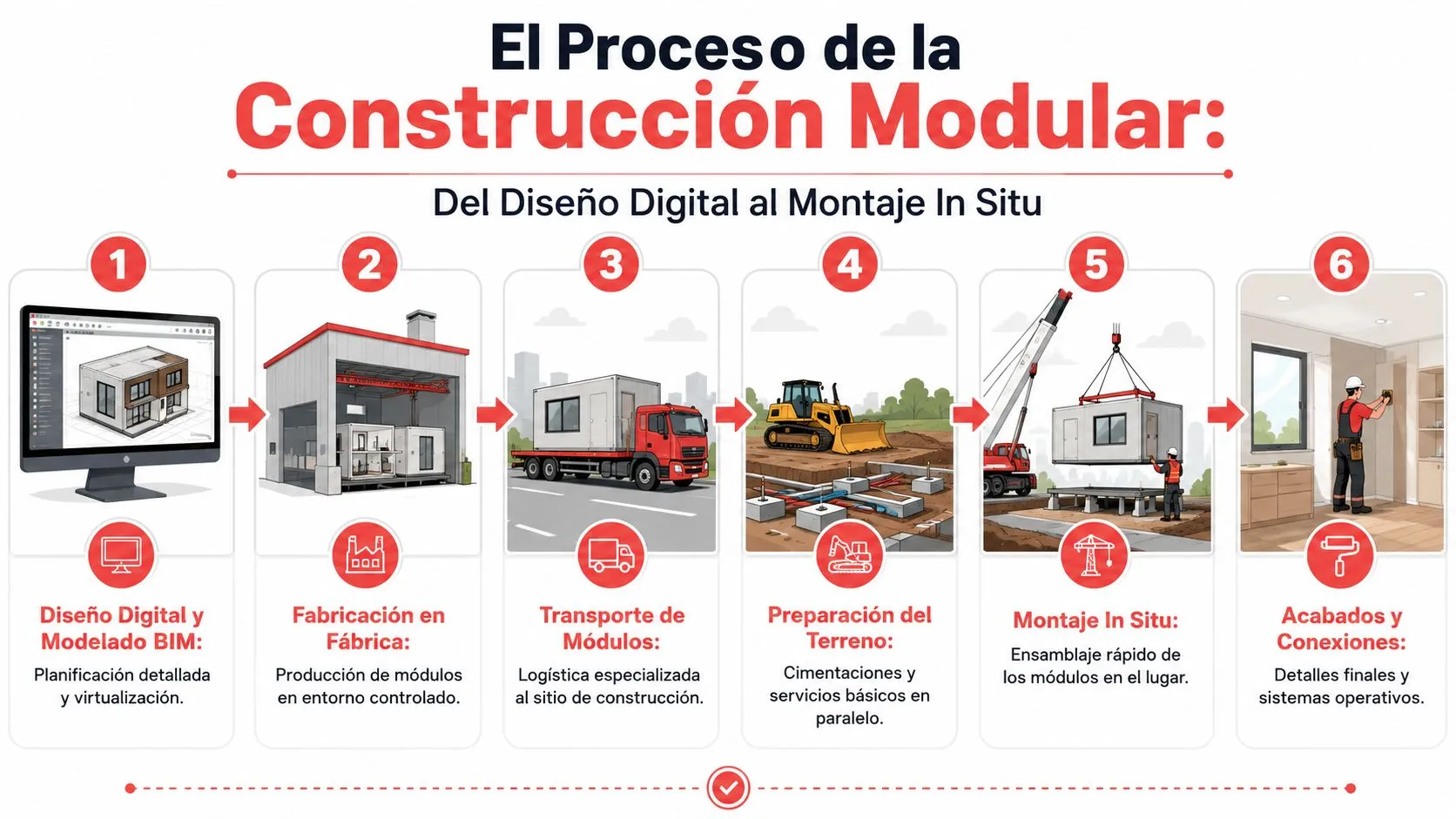

El Proceso del Diseño Digital al Montaje In Situ
Un proyecto modular bien resuelto arranca mucho antes de fabricar. Empieza cuando arquitectura, estructura e instalaciones se coordinan con nivel suficiente como para no dejar decisiones críticas abiertas. Esa coordinación suele apoyarse en modelos digitales, porque trabajar con planos aislados complica detectar interferencias entre estructura, pasos MEP, acabados y registros de mantenimiento.
Para visualizar esa secuencia completa, conviene verla como una cadena cerrada.

Primero se bloquea la decisión
La fase decisiva no es el montaje. Es el momento en que se congelan criterios. Si el proyecto define bien dimensiones, encuentros, equipos, aparatos sanitarios, climatización, pasos de fontanería, potencia eléctrica y soluciones de sellado, la fábrica puede producir con continuidad.
En España había 80 fábricas activas de sistemas de construcción industrializada en 2025, y esa estructura productiva permite una reducción de la desviación de costes en obra del 30 al 45% frente al método tradicional, porque gran parte del presupuesto queda cerrada por contrato en la fase de fábrica, según la referencia sectorial difundida en la publicación sobre construcción industrializada y evolución del mercado.
Ese cierre temprano exige documentación técnica ordenada. Fichas, compatibilidades, tolerancias, certificaciones, instrucciones de instalación y validaciones de producto tienen que estar disponibles cuando se compra, no cuando el módulo ya está en línea. Por eso conviene centralizar la consulta de fichas técnicas de materiales para obra modular e instalaciones, en lugar de dejar esa verificación dispersa entre industriales.
Fábrica, logística y cierre en obra
Mientras la fábrica produce, la obra puede avanzar en cimentaciones, acometidas y preparación del emplazamiento. Esa ejecución en paralelo es una de las palancas más fuertes del modelo. Pero solo funciona cuando el diseño no sigue cambiando mientras se fabrica.
En la planta industrial se integran estructura, envolvente, carpinterías, parte de MEP y muchos acabados. Después llega la etapa que más se subestima: la logística. No basta con fabricar bien. Hay que cargar, transportar, descargar, izar y conectar sin romper la secuencia.
Los problemas suelen concentrarse en tres puntos:
- Materiales críticos sin disponibilidad. Un sanitario, un grifo técnico, un adhesivo o una válvula fuera de plazo puede bloquear un módulo casi terminado.
- Documentación incompleta. Si falta homologación o soporte técnico, aparecen paradas innecesarias.
- Conexiones finales mal previstas. Las uniones entre módulos y redes generales deben llegar resueltas de antemano.
Cuando esos tres frentes se controlan, el montaje in situ deja de ser una fase caótica y se convierte en un ensamblaje planificado.
Criterios de Decisión para Promotores y Contratistas
El error más caro en un proyecto modular no siempre está en el precio adjudicado. Suele estar en adjudicar sin revisar cómo se sostendrá la producción con suministros reales, documentación válida y capacidad de respuesta cuando aparezca una incidencia.

Qué revisar antes de adjudicar
La selección de un industrializador o de un integrador de módulos no debería cerrarse solo con una comparativa económica. Conviene pedir evidencia operativa. Qué capacidad de fábrica tiene, cómo gestiona cambios, qué experiencia tiene en activos similares y qué nivel de integración real asume sobre instalaciones y acabados.
También ayuda revisar la estructura de coste con ojos de procurement. En una guía práctica para autopromotores, un desglose de costes de vivienda modular steel frame sitúa una vivienda unifamiliar de 120 m² en torno a 249.000€, con unos 126.000€ asociados a fabricación y montaje. La lectura útil para un promotor no es solo el total. Es que la mayor concentración económica está donde más conviene evitar improvisación.
Una matriz de decisión sensata debería incluir:
- Capacidad técnica. Nivel de integración de estructura, baños, MEP y acabados.
- Madurez documental. Trazabilidad de producto, fichas, homologaciones y procedimientos.
- Solvencia operativa. Capacidad de entregar con continuidad, no solo de fabricar una muestra.
- Encaje logístico. Transporte, acopios, accesos, izado y secuencia de montaje.
- Gobierno del cambio. Cómo se aprueban y absorben modificaciones sin desordenar la producción.
En modular, comprar barato y coordinar tarde suele salir caro. Comprar definido y coordinar pronto suele proteger margen.
La cadena de suministro que nadie mira hasta que falla
Aquí aparece el ángulo que más se infravalora, sobre todo en sanitario y hospitalario. La velocidad teórica de la construcción modular puede quedarse en teoría si los componentes críticos de fontanería, sanitarios, selladores técnicos, grifería, climatización y ferretería no llegan con trazabilidad, stock visible y compatibilidad garantizada.
El vacío es conocido de forma cualitativa. La literatura habla mucho de rapidez, pero casi no aterriza cómo una cadena de suministro mal integrada frena módulos complejos en la práctica española. En hospitales, consultas, ampliaciones asistenciales y baños industrializados, no basta con que el módulo esté fabricado. Tiene que salir completo, documentado y listo para conectarse.
Por eso algunos equipos trabajan con socios especializados en compras técnicas e integración de suministro. Mobel Suministros S.L. opera en ese punto concreto del proceso, gestionando aprovisionamiento profesional de sanitarios, fontanería, climatización, ferretería y consumibles técnicos para proyectos modulares y hospitalarios, con foco en trazabilidad, homologación y disponibilidad de producto.
Lo que funciona en estos proyectos no es tener muchos proveedores. Es tener pocos interlocutores, documentación clara y un criterio firme sobre equivalencias, plazos y reposición.
Normativa Española y Certificaciones Esenciales
Un módulo puede salir bien de fábrica y bloquearse en recepción por una causa mucho menos visible que el plazo o el coste. Falta de documentación, marcado incorrecto, prestaciones mal justificadas o una solución que no encaja con el CTE. En industrialización, ese problema no aparece al final. Se siembra antes, durante la definición técnica y la compra.
Cumplimiento técnico desde la fase de diseño
En España, la referencia sigue siendo el Código Técnico de la Edificación. En construcción modular, su aplicación exige el mismo rigor que en obra tradicional y, en muchos casos, más disciplina documental, porque gran parte de la verificación se juega antes del montaje. Afecta a estructura, incendio, salubridad, aislamiento acústico, ahorro de energía y condiciones de uso y mantenimiento.
Si el sistema incorpora estructura metálica, la ejecución debe ajustarse a UNE EN 1090-2. Si el proyecto depende de altas prestaciones térmicas y buena estanqueidad, el DB-HE condiciona espesores, encuentros, carpinterías, barreras y forma de resolver puentes térmicos. En baños industrializados, módulos sanitarios u obra hospitalaria, también pesan mucho la compatibilidad entre instalaciones, los registros y la posibilidad real de mantenimiento una vez el módulo queda cerrado.
La consecuencia práctica es clara. La prescripción no puede cerrarse por familias genéricas de producto. Debe cerrarse por prestaciones verificables, compatibilidades entre sistemas y documentación disponible en plazo.
Una compra técnica bien resuelta incluye la revisión del marcado CE de productos de construcción y su documentación obligatoria, junto con declaraciones de prestaciones, fichas técnicas, certificados aplicables e instrucciones de instalación. Ese control importa más cuando intervienen varios fabricantes, equivalencias de última hora o suministro internacional.
Certificar bien evita problemas tarde
Las certificaciones voluntarias pueden mejorar el valor del activo, apoyar objetivos ESG y dar más seguridad al promotor sobre el resultado final. Pero en modular solo aportan si se incorporan al proceso de diseño, validación y compras. Si se dejan para el cierre documental, suelen aparecer incompatibilidades que ya cuestan tiempo y margen.
Conviene separar tres planos que a menudo se mezclan: certificación de producto, control de proceso y certificación del edificio terminado. Un grifo, un panel o un sistema de fijación puede estar correctamente documentado y, aun así, generar incidencias si se integra en un conjunto no coordinado o si su sustitución altera las prestaciones previstas.
En proyectos complejos, la diferencia está en la trazabilidad. Saber qué referencia se aprobó, qué alternativa se aceptó, qué lote se suministró y con qué documento llegó a obra evita discusiones en recepción, retrasos en montaje y problemas posteriores de mantenimiento o garantía.
La conformidad se construye antes de fabricar. Con criterios de compra claros, homologación bien cerrada y documentación trazable desde el inicio.
Conclusión El Salto Hacia una Edificación Inteligente
La construcción modular industrializada ya no ocupa un lugar experimental. Está entrando en decisiones reales de inversión porque responde a problemas muy concretos: plazos tensos, desviaciones difíciles de controlar y necesidad de elevar la calidad sin depender tanto de la variabilidad de la obra convencional.
Su valor no está solo en fabricar módulos. Está en cambiar el orden de las decisiones. Primero se define, luego se compra, después se fabrica y finalmente se monta. Cuando ese orden se respeta, el proyecto gana previsibilidad. Cuando se rompe, reaparecen los mismos problemas de siempre, solo que desplazados a otra fase.
Para promotores, constructoras, ingenierías e instaladores, el punto crítico no suele estar en entender la teoría del sistema. Suele estar en asegurar que diseño, producción y suministro avanzan como una sola cadena. Ahí se decide si la industrialización entrega velocidad real o solo un calendario atractivo en fase comercial.
En proyectos exigentes, y especialmente en entornos hospitalarios o con alta carga de instalaciones, la diferencia la marca la calidad de las decisiones de compra. Trazabilidad, homologación, disponibilidad y soporte técnico no son detalles administrativos. Son condiciones operativas para que el módulo llegue completo, conecte bien y entre en servicio sin fricción.
Si su equipo está evaluando cómo asegurar sanitarios, fontanería, climatización, ferretería y consumibles técnicos dentro de una cadena modular exigente, Mobel Suministros S.L. puede actuar como partner de gestión de compras para proyectos de construcción modular y hospitalaria en España, con enfoque en trazabilidad, homologación de producto, consulta de stock y coordinación de suministro para fabricantes, constructoras e instaladores.
