Control de legionela: Guía práctica 2026 según RD 487/2022

La escena es conocida para cualquier jefe de proyecto que esté cerrando una ampliación hospitalaria o coordinando la entrega de un edificio modular sanitario. La obra está casi rematada, los equipos quieren entrar, los plazos aprietan y alguien pregunta si la red de agua ya está lista para operar con seguridad desde el primer día. Ahí es donde el control de legionela deja de ser un asunto de mantenimiento y pasa a convertirse en una decisión de proyecto.

En un hospital nuevo, el riesgo no empieza cuando entra el primer paciente. Empieza mucho antes, durante el montaje de tuberías, en los periodos de parada, en los ramales mal resueltos y en las pruebas de presión que luego no se purgan bien. En construcción modular, además, hay un problema añadido. Los módulos pueden pasar por fases de prefabricación, transporte, acopio y conexión final, y cada una de esas fases puede dejar agua retenida en puntos donde nadie mira hasta la puesta en marcha.

He visto proyectos técnicamente bien diseñados complicarse por algo mucho más simple: falta de trazabilidad, decisiones tardías sobre desinfección, materiales pedidos sin coordinar con el plan higiénico-sanitario o registros incompletos cuando llega la revisión documental. Cumplir la norma importa, pero en obra eso sólo funciona cuando se traduce en tareas concretas, responsables claros y compras alineadas con el plan real de ejecución.

Tabla de contenidos

Evaluación de riesgos el primer paso obligatorio del RD 487/2022

En un hospital nuevo, el problema suele empezar antes de abrir. Un ala terminada queda semanas sin uso, la red se llena para pruebas, cambian las fechas de entrega y algunos módulos llegan a obra con tramos ya montados que no se pondrán en servicio de inmediato. Si la Evaluación del Riesgo se deja para el cierre de obra, esas decisiones ya han creado estancamientos, puntos de difícil acceso y una puesta en marcha mucho más inestable.

La Evaluación del Riesgo (ER) que exige el RD 487/2022 debe estar hecha por personal competente y adaptada a la instalación real, no al esquema ideal de proyecto. En obra hospitalaria y en construcción modular, esa diferencia importa mucho. El riesgo no depende sólo del tipo de sistema. Depende de cómo se ejecuta, cuánto tiempo permanece lleno sin renovación, qué materiales llegan finalmente a obra y qué zonas van a entrar en servicio por fases.

Qué debe estar definido antes de arrancar

La ER tiene que cerrarse cuando aún se puede corregir. Ese es el punto práctico. Si el equipo espera a la recepción final, ya no está evaluando riesgos para prevenir. Está documentando problemas que después costará justificar, desinfectar y volver a verificar.

En un proyecto hospitalario, conviene dejar definidos antes de la puesta en marcha estos bloques:

  • Alcance real de la instalación. Qué red entra en servicio, qué zonas quedarán en espera y qué tramos se van a llenar aunque no tengan uso inmediato.
  • Puntos terminales y usos críticos. Duchas, grifería de habitaciones no ocupadas, consultas con uso irregular, equipos conectados a agua y zonas con pacientes vulnerables.
  • Volúmenes con baja renovación. Acumuladores, retornos mal equilibrados, derivaciones largas, depósitos intermedios y extremos de red con poco consumo previsto.
  • Condiciones de operación. Temperaturas de trabajo, secuencia de recirculación, purgas, desinfección previa a apertura y criterio para toma de muestras.
  • Accesibilidad para mantenimiento. Válvulas, filtros, purgas y puntos de muestreo deben poder manipularse sin desmontajes que luego nadie ejecuta en plazo.

Aquí aparece un error muy común en obra rápida. Se evalúa la instalación principal y se minusvaloran los elementos temporales o añadidos en fase de montaje, como by-pass provisionales, latiguillos, derivaciones de apoyo o módulos almacenados ya conectados a red. En hospitales y edificios modulares, esos detalles cambian el perfil de riesgo más que muchos documentos de proyecto.

Regla práctica: si un punto no puede purgarse, medirse y registrarse con facilidad, acabará fuera de control.

Cómo se ejecuta una ER útil en obra

La ER que sirve de verdad combina revisión documental, visita de campo y contraste con la planificación de obra. No basta con leer planos. Hay que pisar la instalación y preguntar cómo se va a usar durante las semanas previas a la apertura.

Esta secuencia suele dar buen resultado:

  1. Comprobar la red ejecutada. Verificar si hay cambios respecto al proyecto, tramos ciegos, recorridos alargados o sustituciones de material por disponibilidad de suministro.
  2. Mapear los puntos de riesgo. Localizar acumulación, retorno, terminales de baja rotación, equipos auxiliares y zonas que entrarán en servicio más tarde.
  3. Cruzar riesgo con fases de obra. Identificar qué parte se llenará primero, cuánto tiempo permanecerá parada y quién será responsable de mantenerla en condiciones hasta la entrega.
  4. Asignar medidas y responsables. Temperatura, purgas, desinfección, muestreo, revisión documental y criterio de actuación ante incidencias.
  5. Actualizar la ER tras cambios reales. En hospitales esto pasa continuamente. Se aplazan plantas, cambian circuitos, se incorporan equipos y se reordenan prioridades de apertura.

En construcción modular, además, hay que revisar dónde se fabrica, dónde se almacena y en qué momento se hace el llenado o las pruebas hidráulicas. Un módulo puede llegar correcto de taller y generar riesgo después, durante el transporte, el acopio o la espera para su conexión definitiva. Esa parte no suele quedar bien resuelta si la ER se limita a copiar una plantilla general.

La decisión inteligente para un project manager no es pedir más papel. Es exigir una ER conectada con compras, planificación y puesta en marcha. Si compras sustituye materiales, si producción modifica un recorrido o si la apertura por fases deja plantas sin uso, la evaluación debe reflejarlo ese mismo ciclo de obra. Ahí se evita gran parte del sobrecoste posterior.

Diseño y medidas preventivas en fontanería y climatización

La mejor desinfección es la que hace falta menos veces. Cuando el diseño evita estancamientos y facilita el mantenimiento, el control de legionela se vuelve más estable y menos dependiente de actuaciones correctivas.

Ingeniero revisando planos de diseño para sistemas de agua y climatización en edificios saludables.

Lo que conviene resolver en planos y no en postventa

En hospitales y edificios modulares hay una tentación habitual: dejar para la fase final el ajuste fino de la red. Eso genera ramales sobrantes, derivaciones provisionales que se vuelven definitivas y puntos ciegos difíciles de sanear.

Conviene revisar desde proyecto varios criterios básicos:

  • Trazados cortos y continuos. Cada tramo innecesario añade volumen de agua retenida y más superficie para biofilm.
  • Eliminación de fondos de saco. Un extremo muerto pequeño ya es suficiente para dar problemas cuando el uso real no coincide con la ocupación prevista.
  • Accesibilidad física. Válvulas, purgas, filtros y puntos de toma deben poder manipularse sin desmontajes absurdos.
  • Aislamiento bien pensado. El calorifugado no es sólo eficiencia energética. También ayuda a mantener condiciones térmicas coherentes en la red.

En la selección de componentes, no conviene comprar sólo por precio unitario. Un latiguillo, una válvula o un accesorio mal elegido pueden introducir incompatibilidades, retrasos de reposición o dudas de homologación en plena obra. En proyectos con ritmo alto, centralizar la compra de material de fontanería para obra hospitalaria y modular ayuda a mantener criterio técnico y continuidad de suministro.

Decisiones de instalación que reducen problemas

La instalación ejecutada manda más que la memoria técnica. He visto redes correctas sobre plano perder su lógica en obra por cambios improvisados de paso, pendientes mal resueltas o derivaciones que nadie actualiza en los as-built.

Estas decisiones suelen marcar la diferencia:

DecisiónLo que funcionaLo que suele fallar
Ramales terminalesMantenerlos cortos y con uso previsibleSobredimensionar “por si acaso”
ACS y retornoEquilibrado real y comprobableRetornos teóricos que no se verifican
Equipos de climatización vinculados al aguaAcceso para limpieza e inspecciónUbicaciones donde el mantenimiento llega tarde
Fases de llenadoLlenado cercano a la puesta en marchaLlenar demasiado pronto y dejar la red inactiva

Un plano limpio no compensa una puesta en obra desordenada. En control de legionela, los detalles de montaje pesan más que muchas memorias técnicas.

En climatización, el criterio es similar. Cualquier sistema que genere humedad, recircule agua o requiera limpieza periódica debe diseñarse pensando en intervención segura. Si el operario no puede acceder, vaciar, limpiar y volver a montar con rapidez, el mantenimiento se espaciará y el riesgo subirá aunque el diseño inicial fuese razonable.

Protocolos operativos de limpieza y desinfección

Fase final de obra. El edificio está casi listo, presión por entregar, y alguien propone “hacer una desinfección general” para cerrar pendientes. En un hospital nuevo, esa orden es demasiado imprecisa. Si no se distingue entre limpieza inicial, mantenimiento programado y tratamiento de choque, se mezclan responsabilidades, se aplican productos sin criterio uniforme y la trazabilidad se rompe justo antes de la puesta en marcha.

La red debe entregarse limpia, desinfectada, comprobada y con registro verificable. En proyectos hospitalarios y de construcción modular esto exige más disciplina, porque la secuencia de montaje cambia con frecuencia, aparecen tramos instalados con semanas de diferencia y no todos los módulos entran en servicio al mismo tiempo. Ese desfase afecta directamente al protocolo.

Tres momentos operativos que conviene separar

La desinfección inicial previa a entrega se programa al cierre real de la instalación, no al cierre teórico del contrato. Su función es eliminar suciedad de obra, restos de montaje, agua estancada de pruebas y contaminación introducida durante la manipulación. Aquí falla mucho la coordinación. Se llena demasiado pronto, se deja la red parada y luego se intenta resolver al final con una actuación rápida. En hospital y modular, lo prudente es vincular esta fase a una fecha de puesta en servicio creíble, con purgas por sectores, reposición de filtros o consumibles si aplica y confirmación de que no quedan derivaciones ciegas pendientes de modificar.

El mantenimiento preventivo periódico responde al Plan Sanitario del Agua o al PPCL que se haya definido para la instalación. Incluye limpieza, desinfección y control de parámetros operativos con el producto autorizado y el procedimiento escrito para cada equipo o tramo. La referencia útil no es una cifra aislada tomada de contexto, sino la coherencia entre biocida, temperatura, tiempo de contacto, materiales de la red y frecuencia de revisión según el nivel de riesgo. En entornos hospitalarios, la guía práctica para la elaboración del PPCL toma como referencia una vigilancia reforzada frente a otros edificios, y eso obliga a dejar cerrado desde obra quién asumirá cada tarea al pasar de construcción a explotación.

El tratamiento de choque se reserva para incidencias, resultados analíticos desfavorables o desviaciones operativas con impacto sanitario. No conviene redactarlo como una nota genérica. El protocolo debe indicar quién autoriza, qué zonas se aíslan, cómo se protege a usuarios sensibles, qué puntos se purgan primero, qué condiciones deben verificarse antes de reabrir y qué evidencias quedan en el registro. Si el edificio abre por fases, esa decisión también debe tomarse por fases. Tratar toda la red cuando el problema está localizado puede alargar plazos y alterar zonas ya estables.

En trabajos auxiliares concretos, por ejemplo humidificación técnica o aplicaciones puntuales bajo control, puede ser útil revisar equipos de nebulización de agua para uso profesional. No sustituyen un protocolo reglado de limpieza y desinfección de la instalación hidráulica. Son un recurso de apoyo cuando el procedimiento técnico lo justifica y el mantenimiento posterior está previsto.

Antes de formar al personal de mantenimiento, conviene usar un recurso visual común para que todos hablen el mismo idioma operativo:

Qué registrar para que el protocolo valga en una auditoría

En obra hospitalaria he visto instalaciones correctamente intervenidas quedar mal defendidas en auditoría por una causa simple. Nadie dejó claro qué se hizo en cada tramo y bajo qué condiciones.

El registro útil permite reconstruir la actuación sin depender de la memoria del operario ni del jefe de obra. Debe indicar:

  • Tipo de actuación. Limpieza, desinfección, purga, vaciado, ajuste o sustitución.
  • Ubicación exacta. Sector, montante, equipo, planta, habitación o punto terminal.
  • Producto y condiciones de aplicación. Biocida empleado, objetivo operativo, tiempo de contacto y condiciones del agua.
  • Responsables. Quién ejecutó, quién supervisó y quién autorizó la vuelta a servicio.
  • Resultado. Medición realizada, incidencia detectada, corrección aplicada o necesidad de repetir el proceso.

En construcción modular conviene añadir un dato más. El origen del módulo o del tramo premontado. Esa trazabilidad ayuda a detectar si la incidencia nace en obra, en transporte, en almacenamiento o en una unidad fabricada fuera del emplazamiento.

Un protocolo bien redactado sin registro completo deja dos problemas abiertos. El riesgo sanitario sigue sin demostrarse controlado, y la dirección facultativa pierde capacidad para exigir correcciones con base documental.

Control y verificación muestreo análisis y registros

La verificación no debería organizarse como un trámite de laboratorio. Debe responder a una pregunta de gestión: si hoy aparece un problema, ¿tenemos información suficiente para localizarlo, aislarlo y demostrar qué medidas se han aplicado?

Dónde muestrear y cómo leer el resultado

En un hospital, el muestreo sirve para vigilar el comportamiento real de la red. Eso implica seleccionar puntos representativos y puntos problemáticos. No basta con muestrear donde es más cómodo. Hay que incluir terminales de uso irregular, extremos de circuito, retornos y zonas que hayan tenido inactividad.

En interpretación, conviene evitar dos errores. El primero es reaccionar sólo al dato final sin revisar contexto operativo. El segundo es confiar en un resultado aceptable cuando la tendencia documental ya muestra purgas omitidas, temperaturas fuera de objetivo o periodos largos sin uso.

Una lectura útil del muestreo combina cuatro capas:

  • Ubicación de la muestra. No significa lo mismo un resultado en un retorno general que en una ducha de una habitación cerrada.
  • Condición de servicio. Si la planta estaba ocupada, cerrada o recién puesta en marcha, el dato cambia de sentido.
  • Histórico de mantenimiento. Un valor aislado importa menos que una secuencia de fallos repetidos en el mismo punto.
  • Capacidad de actuación. Muestrear sin poder intervenir rápido sólo genera retraso.

Si el libro de registro no explica el estado real de la instalación el día del muestreo, el laboratorio entrega un dato, pero el equipo no obtiene una decisión.

Tabla operativa para ACS

La siguiente tabla no sustituye el protocolo propio de cada instalación. Sirve como marco de trabajo para organizar decisiones internas y escalado técnico.

Nivel de Riesgo de la InstalaciónFrecuencia Mínima de MuestreoNivel de Actuación (UFC/L)Acción Requerida
Alto, como entorno hospitalarioSegún el plan específico de la instalación. En hospitales, la referencia técnica citada fija analíticas cada 3-6 mesesSin detección relevanteMantener controles, revisar tendencias y sostener registros
Alto, con incidencia documental o operativaReforzar verificación según ER y PPCLResultado positivo con contexto de fallo operativoRevisar temperatura, purgas, desinfección y estado de uso antes de ampliar servicio
Cualquier nivel con incumplimiento claroMuestreo extraordinario tras corrección>1000 UFC/LActivar medidas correctoras, documentar actuación y revalidar antes de normalizar

El valor de >1000 UFC/L y la referencia de analíticas hospitalarias cada 3 a 6 meses proceden de la documentación técnica citada anteriormente sobre el PPCL. El resto de decisiones deben fijarse en el protocolo interno de la instalación, firmado y actualizado según su ER.

En obra nueva, recomiendo preparar el sistema de registros antes del primer muestreo. Si se empieza a ordenar los documentos después, faltarán datos de temperatura, purga, inactividad o producto utilizado. Y sin ese contexto, la verificación pierde capacidad de mando.

Aplicación práctica en hospitales y construcción modular

El problema suele aparecer en una semana muy concreta de obra. El hospital quiere abrir una zona por fases, los módulos ya están montados, parte de la red se probó en taller y compras confirma que varios consumibles llegan con retraso. Si en ese punto no están cerrados el criterio de drenaje, la secuencia de desinfección y la trazabilidad de materiales, el riesgo de Legionella deja de ser una cuestión teórica y pasa a condicionar la puesta en servicio.

En hospitales y en construcción modular, el cumplimiento formal del RD 487/2022 no basta por sí solo para resolver la operativa real. La norma fija obligaciones claras sobre evaluación, control y responsabilidades, pero en obra acelerada hay que traducir esas obligaciones a decisiones de proyecto, logística y montaje. Ahí es donde se ganan o se pierden semanas.

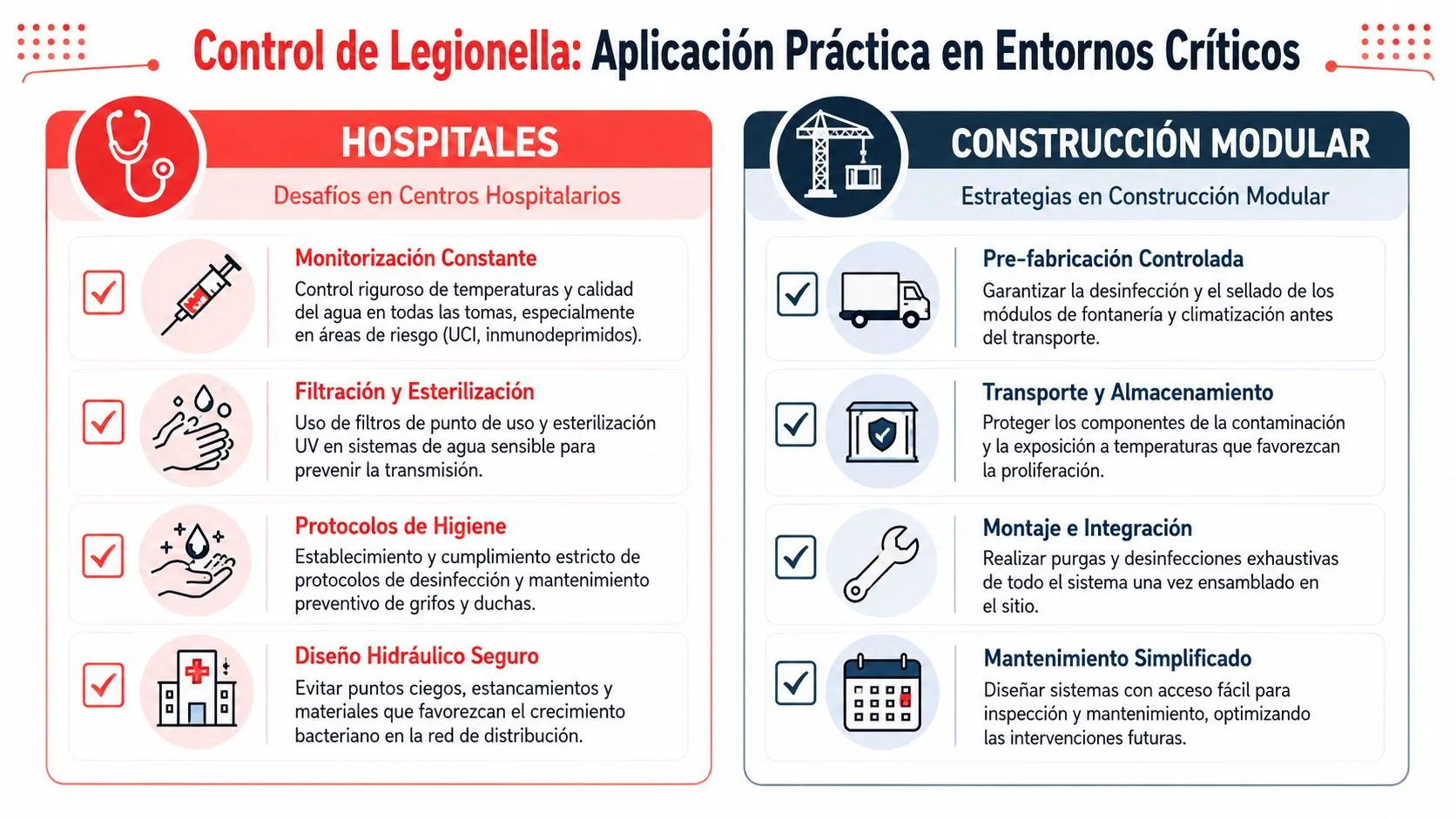

Infografía comparativa sobre el control de legionela en entornos hospitalarios y proyectos de construcción modular profesional.

Hospitales donde el margen de error es mínimo

En un hospital nuevo, la instalación de agua no se comporta como en un edificio convencional. La ocupación cambia rápido, algunas áreas entran en servicio antes que otras y ciertos puntos terminales pueden pasar de uso esporádico a uso clínico sin modificar la red. Por eso recomiendo tratar el agua como una infraestructura asistencial desde la fase de diseño.

Hay cuatro decisiones que conviene cerrar pronto:

  • Sectorización operativa real. No basta con dividir por planos. Cada sector debe poder aislarse, purgarse y ponerse en marcha sin afectar al resto.
  • Inventario de terminales críticos. Duchas, grifos clínicos y equipos conectados al agua deben quedar identificados desde la entrega, con código y ubicación verificable.
  • Coordinación entre lotes. Equipos terapéuticos, humidificación, apoyo a diálisis o cualquier sistema con consumo de agua no pueden quedar fuera del mapa de riesgo por depender de otra contrata.
  • Arranque por fases con criterio hidráulico. Abrir una planta sin revisar caudal, temperatura, renovación y documentación genera incidencias que luego cuesta justificar ante dirección facultativa y medicina preventiva.

La presión disponible también condiciona el control. Si el arranque se hace por zonas y la red trabaja fuera de su punto de diseño, aparecen terminales con poco uso efectivo, purgas lentas y renovaciones insuficientes. En hospitales con varias plantas, consumos variables y ampliaciones previstas, conviene definir desde proyecto el grupo de presión para redes exigentes en entorno hospitalario y vincular esa decisión a la secuencia real de puesta en servicio, no solo al cálculo teórico.

Construcción modular donde la secuencia manda

En modular, el riesgo no está solo en el diseño de la red. Está en la cadena completa. El tramo se fabrica, se ensaya, se vacía, se transporta, se acopia, se monta y se reconecta. Si una de esas etapas queda mal documentada, luego es difícil saber qué módulo retuvo agua, qué ramal se desinfectó y qué conexión quedó expuesta durante el transporte.

No hace falta inventar un protocolo paralelo. Hace falta adaptar el control de Legionella a la lógica industrial de la obra.

Estas son las medidas que mejor funcionan en campo:

  1. Prefabricar para drenar de verdad. Hay que comprobar pendientes, puntos bajos y posibilidades reales de vaciado. Si el módulo retiene agua tras la prueba, llegará a obra con un problema incorporado.
  2. Etiquetar cada tramo intervenido. Fecha de prueba, estado de drenaje, responsable y método aplicado. Sin esa información, la trazabilidad se rompe entre taller y obra.
  3. Evitar llenados tempranos por comodidad. Probar estanqueidad o presión no justifica dejar la red cargada hasta el montaje final.
  4. Proteger extremos y conexiones. No solo por suciedad. También para evitar entradas de agua accidental, condensación o manipulación sin registro.
  5. Ajustar la desinfección final a la logística real. Si el producto, la cuadrilla o el acceso no están confirmados, el plan acaba desplazándose y se abre la instalación con más tiempo de estancamiento del previsto.

En modular, la patología habitual no es desconocer la norma. Es ejecutar más rápido de lo que se documenta.

Por eso pido a jefatura de obra un control simple y repetible:

MomentoVerificación crítica
Salida de tallerMódulo drenado, extremos protegidos, identificación visible y registro firmado
Transporte y acopioTiempo de espera controlado, inspección visual y daños o aperturas anotados
EnsamblajeConexiones verificadas, accesibilidad para purga y cambios reflejados en planos de montaje
Puesta en servicioDesinfección final ejecutada, secuencia de apertura validada y documentación preparada para entrega

Cuando hospital y modular coinciden, por ejemplo en ampliaciones rápidas, áreas temporales asistenciales o edificios satélite, el nivel de exigencia sube mucho. Hay menos margen para rehacer, los usuarios son más vulnerables y cualquier fallo de suministro afecta tanto al plazo como al control sanitario. En esos proyectos, la selección de materiales, la disponibilidad de productos compatibles y la trazabilidad entre compras, taller y obra tienen el mismo peso que el diseño hidráulico. Si una de esas piezas falla, la instalación puede cumplir en plano y llegar mal preparada a la apertura.

Conclusión hacia una gestión integral del riesgo del agua

El control de legionela no debería entrar al proyecto al final, cuando la obra busca cerrar flecos. Tiene que entrar al principio, cuando aún se decide el trazado, la secuencia de llenado, la accesibilidad al mantenimiento y la estrategia documental.

Cumplir con el RD 487/2022 es el mínimo exigible. La diferencia entre un proyecto que simplemente cumple y uno que trabaja con seguridad real está en la integración. Diseño, ejecución, compras, limpieza, muestreo y registro tienen que funcionar como una sola cadena. Si una de esas piezas falla, el resto pierde valor muy deprisa.

En hospitales, esa integración protege a usuarios especialmente sensibles y evita bloqueos operativos en la apertura. En construcción modular, evita que la velocidad del sistema industrial deje atrás el control sanitario. En ambos casos, la obra gana algo más que cumplimiento. Gana capacidad de respuesta, menos improvisación y una entrega técnicamente defendible.

La conclusión práctica es simple. El agua no se gestiona sólo con reactivos ni sólo con planos. Se gestiona con criterio técnico sostenido, decisiones tempranas y una trazabilidad que aguante una inspección y, sobre todo, el uso real del edificio.


Si su equipo necesita un partner de compras que entienda las exigencias de obra hospitalaria y modular, Mobel Suministros S.L. puede ayudarle a alinear suministro, trazabilidad y disponibilidad de producto con las necesidades reales del proyecto. Su enfoque técnico y su capacidad de gestión de stock resultan especialmente útiles cuando no hay margen para retrasos, sustituciones improvisadas o materiales sin control documental.
