Precio bloque hormigon: Guía completa de costes 2026

En España, una pared interior estándar de bloque de hormigón suele moverse como referencia en torno a 40,40 €/m² y 47,94 €/m² según la tipología de partida y la base de precios aplicable. Ese dato sirve para arrancar, pero no para cerrar una compra con criterio, porque el coste real cambia mucho según el tipo de bloque, el volumen de obra y la logística de suministro.

Si está revisando un presupuesto de albañilería para una promoción, una ampliación hospitalaria o una obra modular, ya conoce el problema. El proveedor pasa un precio por unidad, el jefe de obra mira el rendimiento, producción pide fechas, y compras necesita saber qué cifra defender ante dirección sin llevarse una desviación después.

Con el precio bloque hormigón pasa algo muy concreto. El mercado habla mucho del bloque como pieza y muy poco de la partida instalada. Ahí es donde suelen aparecer las diferencias entre una compra correcta y una compra cara aunque parezca barata. Un bloque económico mal servido, mal coordinado o con piezas especiales fuera de previsión acaba costando más que una opción aparentemente superior.

Tabla de Contenido

Introducción Por Qué el Precio por Bloque No Cuenta Toda la Historia

En obra grande, el error no suele estar en no saber cuánto vale un bloque. El error está en tomar ese dato como si resumiera toda la decisión de compra. Para un técnico de producción o un project manager, eso nunca basta.

Una misma fábrica puede presupuestarse de forma distinta según lleve piezas especiales, según el frente de trabajo permita descarga limpia o según la cuadrilla tenga que parar por falta de continuidad. En proyectos modulares y hospitalarios, esa diferencia pesa aún más porque el calendario no admite interrupciones largas ni cambios improvisados de material.

Un ingeniero con casco observa con curiosidad un bloque de hormigón etiquetado en una obra en construcción.

Lo que sí conviene mirar desde el primer minuto

La forma práctica de analizar una compra de bloque de hormigón pasa por separar la decisión en varias capas:

  • Precio de pieza: útil para comparar ofertas rápidas, pero insuficiente para cerrar presupuesto.
  • Precio de partida: el dato que realmente conecta material, mano de obra y prescripción técnica.
  • Condición logística: incluye paletización, transporte, descarga, acopios y reposición.
  • Riesgo de ejecución: retrasos, roturas, falta de piezas especiales, variaciones de tono o de formato.
  • Compatibilidad con el proyecto: no vale igual para un cerramiento corriente que para una obra sanitaria con control documental más exigente.

Regla de obra: el bloque más barato sobre el papel deja de ser barato cuando obliga a meter un segundo transporte, rehacer acopios o parar un frente por falta de stock.

También conviene distinguir entre compra de catálogo y compra estratégica. La primera busca una cifra inmediata. La segunda busca que la partida llegue, cumpla y se ejecute sin fricciones. En compras de volumen, esa diferencia se nota enseguida en la cuenta final.

Qué funciona y qué no funciona

Funciona pedir precio con ficha técnica, formato exacto, resistencia, piezas complementarias y condiciones de entrega definidas. No funciona lanzar una petición genérica de “bloque de 20” y comparar ofertas como si todas incluyeran lo mismo.

Funciona validar si el bloque va para revestir, para quedar visto o para una zona donde la regularidad dimensional importa mucho. No funciona cerrar por céntimos sin revisar cómo afecta la elección al rendimiento de colocación y al control de calidad en obra.

Rangos de Precios de Bloques de Hormigón por Tipo y Dimensión

Si necesita una referencia rápida, la más útil para empezar en España es la de una hoja interior de 20 cm ejecutada con bloque hueco gris de 40x20x20 cm, valorada en 40,40 €/m², con 0,91 € por bloque y un consumo de 13 unidades por m², según el descompuesto de fábrica interior de bloque hueco 40x20x20 del Generador de Precios. Para revisar opciones de producto y soluciones del mercado, conviene tener también a mano una referencia de bloques prefabricados de hormigón para uso profesional.

Ese dato no cubre todos los bloques del mercado, pero sí ofrece una base seria para ordenar precios y evitar comparaciones mal planteadas.

Cómo leer los tipos sin caer en errores de comparación

En compras B2B, los nombres comerciales cambian entre fabricantes, pero la lógica de coste suele seguir este patrón:

Tipo de bloqueCómo suele comportarse en costeDónde aporta valor
Hueco estándarEs la referencia más clara para presupuestar partidas corrientesTabiquería, cerramientos para revestir, fábricas interiores
MacizoSube el coste de material y el peso de manipulaciónMuros con mayor exigencia mecánica o zonas expuestas a golpes
MulticámaraSe evalúa más por prestación que por precio de piezaCerramientos donde importa el comportamiento global
Áridos ligeros o arlitaLa comparación debe hacerse por sistema completoSoluciones donde el peso y ciertas prestaciones condicionan el diseño
Termobloque o bloque térmicoSuele exigir análisis técnico y no sólo económicoFachadas y envolventes donde la eficiencia del sistema manda

La clave es no comparar un bloque hueco básico con un bloque especial como si ambos estuvieran resolviendo el mismo problema. En obra real, casi nunca lo están.

La dimensión cambia más de lo que parece

El formato 40x20x20 cm domina muchas consultas porque simplifica modulación, suministro y cálculo preliminar. Cuando aparece un formato especial o de mayor tamaño, el impacto no se limita al precio por unidad. Cambia el número de juntas, la manipulación, el tipo de palé, el ritmo de colocación y la organización del acopio.

Un presupuesto de bloque debe leerse siempre en dos escalas. La pieza y la fábrica terminada.

Por eso, cuando un técnico pregunta por el precio bloque hormigón, la respuesta profesional no debería ser un listado aislado de unidades sueltas. Lo sensato es partir de una referencia reconocible y ajustar después por aplicación, formato y complejidad de ejecución.

Factores que Determinan el Coste Final de su Partida

Un promotor cierra una compra con un buen precio por pieza y, dos semanas después, la partida ya va desviada. Faltan medios bloques, la descarga obliga a meter material en varias fases, el acopio estorba otros oficios y la cuadrilla pierde ritmo. En compras B2B, el coste real del bloque se decide tanto en la logística y en la definición técnica como en la tarifa inicial.

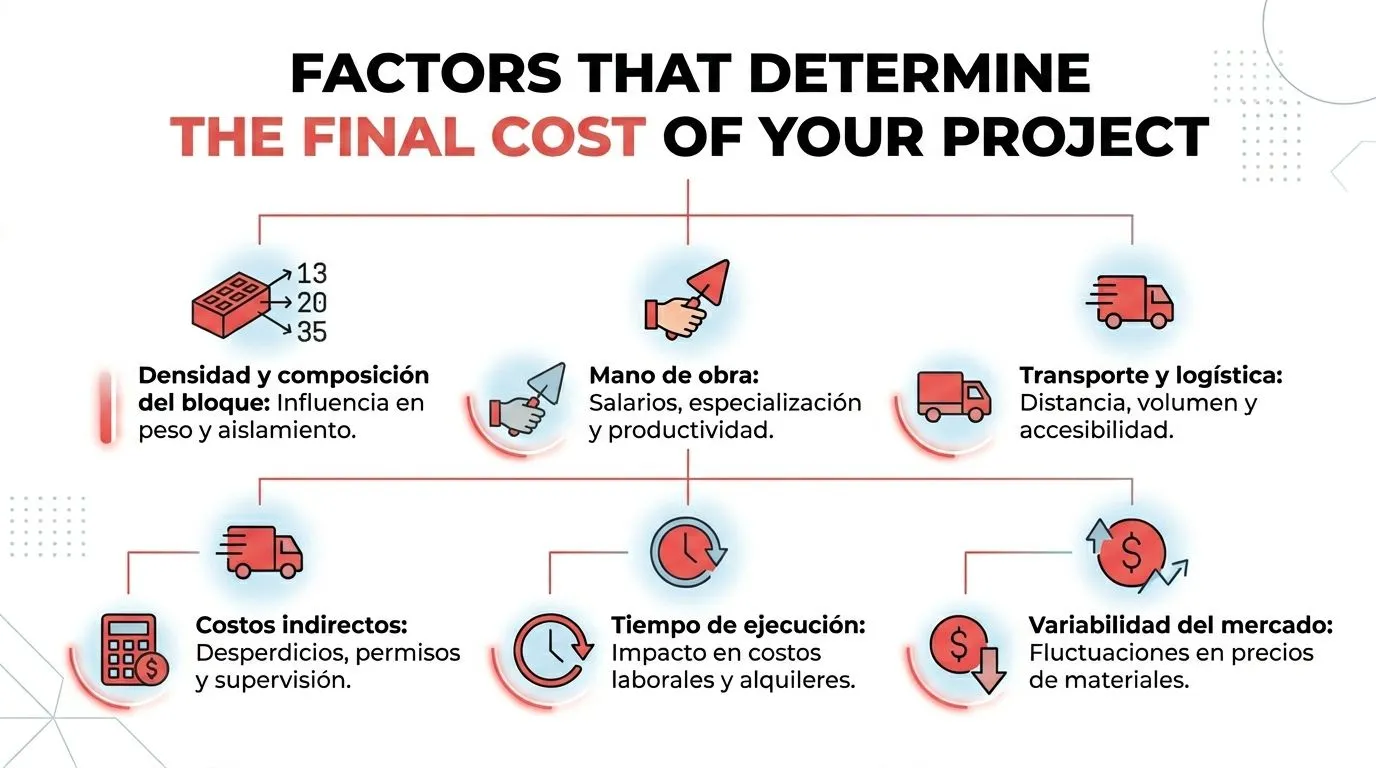

Infografía sobre los factores que determinan el costo final de un proyecto de construcción con bloques.

Composición resistencia y piezas especiales

La partida cambia en cuanto se concreta qué bloque entra realmente en obra. La referencia técnica citada antes para fábrica interior trabaja con resistencia normalizada R10 (10 N/mm²), densidad de 1150 kg/m³ y contempla un recargo del 20% por piezas especiales como zunchos y medios. El aprendizaje práctico es claro. La compra rara vez falla por el bloque estándar. Falla por todo lo que no se pidió con el mismo nivel de detalle.

En proyectos modulares y hospitalarios, este punto pesa más. Una pieza especial que no llega a tiempo no solo retrasa la albañilería. Puede bloquear replanteos, encuentros con instalaciones, remates de fachada o cierres interiores sujetos a inspección. El sobrecoste no sale del material. Sale de la interrupción.

También conviene revisar el sistema de agarre y la compatibilidad con la solución prevista. El comportamiento de la fábrica depende del bloque, del mortero y de la ejecución conjunta. Si está validando especificaciones o comparando prestaciones del ligante, conviene repasar los tipos de cemento empleados en construcción. Para entender la presión de coste del insumo principal, la serie histórica oficial del cemento del Ministerio de Industria desde 1992 sigue siendo una referencia útil.

Logística acceso y secuencia de suministro

La diferencia entre una compra correcta y una compra cara suele aparecer aquí. El mismo material funciona de forma muy distinta en una obra nueva con explanada amplia que en una ampliación hospitalaria con accesos restringidos, descargas por franjas horarias y circulación interna condicionada.

Los desvíos más habituales aparecen en cuatro frentes:

  • Transporte mal ajustado al ritmo de obra. Una tarifa atractiva pierde sentido si obliga a fragmentar entregas o a pedir reposiciones urgentes.
  • Descarga y elevación no previstas. Si los palés no pueden colocarse cerca del frente de trabajo, aumenta la manipulación y cae el rendimiento de cuadrilla.
  • Mermas por acopio o movimientos internos. Parte de la rotura nace en obra, no en fábrica, especialmente cuando el material cambia varias veces de ubicación.
  • Interferencias con otros oficios. Un suministro mal secuenciado ocupa zonas de paso, retrasa instalaciones y encarece coordinación y limpieza.

He visto ofertas que parecían competitivas sobre el papel y terminaban siendo peores que otra opción algo más cara, pero servida con calendario cerrado, piezas especiales paletizadas por fase y menor manipulación interna. En volumen, esa diferencia pesa más que unos céntimos por unidad.

En una partida profesional, el bloque barato puede ser la opción más cara si exige más viajes, más movimientos y más horas improductivas.

Compra por volumen y control del riesgo

Comprar por volumen ayuda cuando el acuerdo incluye consumo previsto, calendario, formato de entrega, stock de seguridad y criterio técnico para sustituciones. Si esos puntos no quedan cerrados, el descuento inicial se convierte en exposición. Exposición a falta de material, a cambios de referencia a mitad de obra y a compras complementarias con peor precio.

Para un project manager o un developer, el objetivo no es conseguir la pieza más barata. Es asegurar coste estable, recepción ordenada y calidad repetible durante toda la partida. En una promoción modular, eso afecta a la cadencia de montaje. En un hospital, afecta además a accesos, seguridad, convivencia con actividad en uso y riesgo de reprogramación.

La lectura correcta del mercado también importa. El bloque está ligado al coste de energía, transporte y cemento. Por eso conviene revisar tarifas con fecha, plazo de validez y condiciones reales de entrega, no solo con una lista comercial. Un proveedor que define bien tolerancias, reposiciones y secuencia de suministro suele proteger mejor el presupuesto total que otro con un precio unitario más agresivo y menos compromiso operativo.

Cómo Calcular el Coste por m² en un Proyecto Real

La forma más segura de calcular una partida no es inventar una cifra intermedia. Es tomar una base contrastada, identificar lo que esa base incluye y anotar todo lo que en su obra cambia respecto a esa referencia.

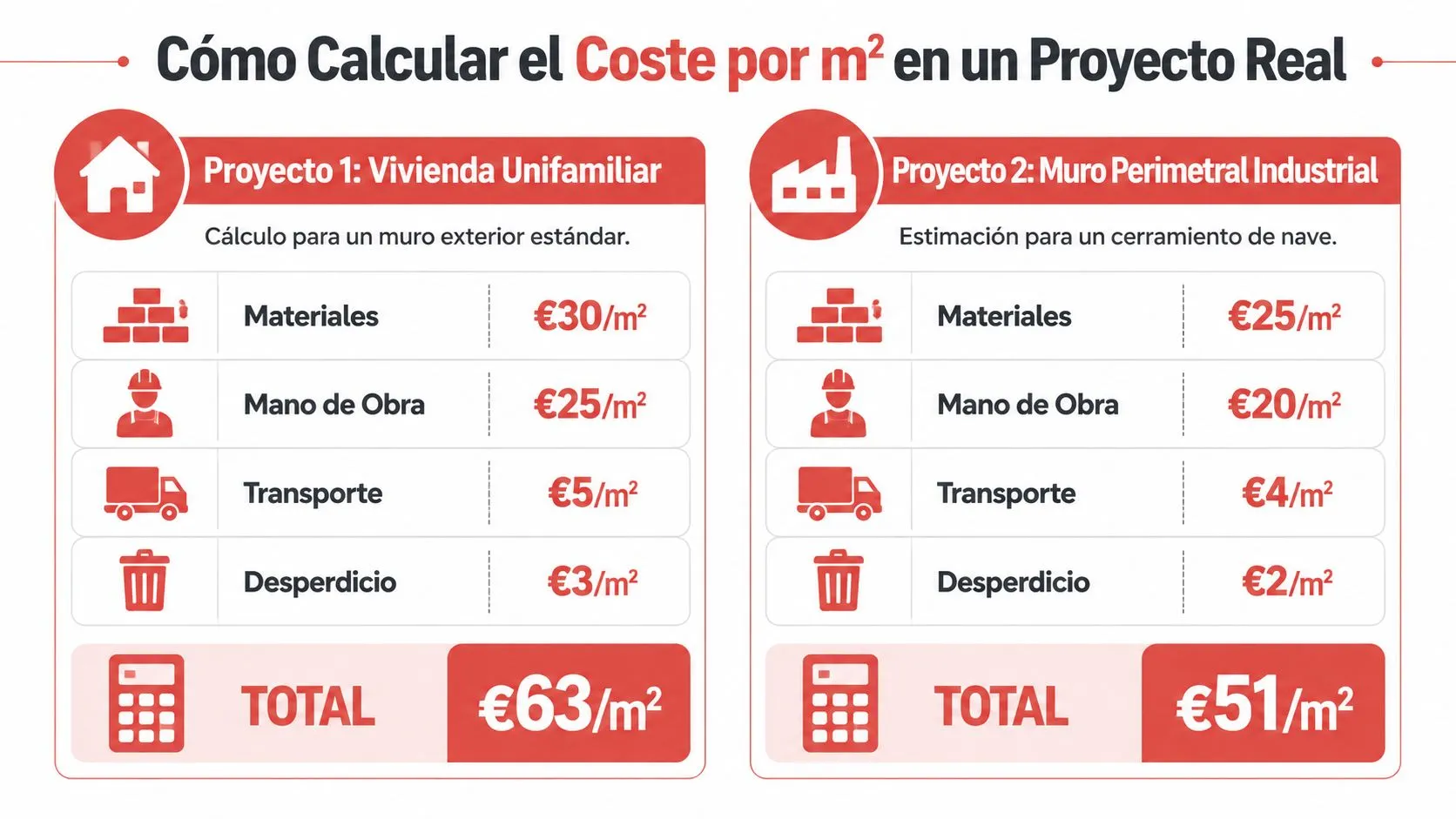

Infografía que muestra el cálculo comparativo del coste por metro cuadrado para dos tipos de proyectos constructivos.

Ejemplo de referencia para una partida estándar

Para una aproximación profesional, puede partir de una base regional o nacional ya descompuesta. En la Región de Murcia, un murete de bloque hueco de hormigón de 20 cm para revestir se valora en 47,94 €/m² y especifica R10 (10 N/mm²), según la base de precios del CARM para murete de bloque hueco de hormigón. Ese número no debe copiarse sin más a otra obra, pero sí sirve como referencia sólida para comprobar si una oferta está razonablemente construida.

El método práctico consiste en revisar cinco casillas:

  1. Qué unidad de obra está valorando exactamente. No es lo mismo hoja interior que murete o cerramiento.
  2. Qué resistencia y espesor exige el proyecto.
  3. Qué acabado llevará la fábrica. Para revestir no se presupuesta igual que una solución vista o técnicamente más exigente.
  4. Qué está incluido en la partida y qué queda fuera.
  5. Qué condicionantes reales tiene la obra para recibir y montar.

Después conviene contrastar la base con una observación de ejecución. Si la obra tiene accesos complicados, horarios restringidos o necesidad de entregar por fases, su coste instalado no puede leerse como si fuera una obra abierta y continua.

Qué cambia en un proyecto hospitalario o modular

En una obra hospitalaria, el cálculo por m² se vuelve menos tolerante al error. No basta con medir paños. Hay que validar secuencias. Muchas veces interesa más asegurar regularidad de suministro y trazabilidad documental que arañar una pequeña diferencia en la unidad.

En modular ocurre algo parecido. El valor del bloque depende de cómo encaja con la planificación general. Si el suministro llega fuera de secuencia o sin consistencia entre lotes, se rompe el ritmo de montaje y la partida se encarece por coordinación, no por material.

Este apoyo visual puede ayudar a ordenar el cálculo antes de cerrar compras:

Errores habituales al hacer el cálculo

Los fallos más comunes no están en la hoja de mediciones. Están en los supuestos.

  • Tomar una base de precios como precio cerrado de mercado: la base orienta, no sustituye una oferta vinculada a su obra.
  • Calcular sólo material: una partida de bloque siempre vive o muere en la ejecución.
  • Olvidar piezas singulares y remates: cuando aparecen tarde, alteran la compra y el plazo.
  • No vincular compras con producción: si ambos departamentos trabajan con supuestos distintos, el coste por m² queda falseado.

El cálculo correcto no busca una cifra bonita. Busca una cifra defendible en obra.

Análisis Comparativo Bloque Hueco Macizo y Termoarcilla

La elección entre bloque hueco, bloque macizo y soluciones tipo termoarcilla no debería resolverse con preferencias generales. Se resuelve mirando qué exige la obra y dónde se genera el coste total.

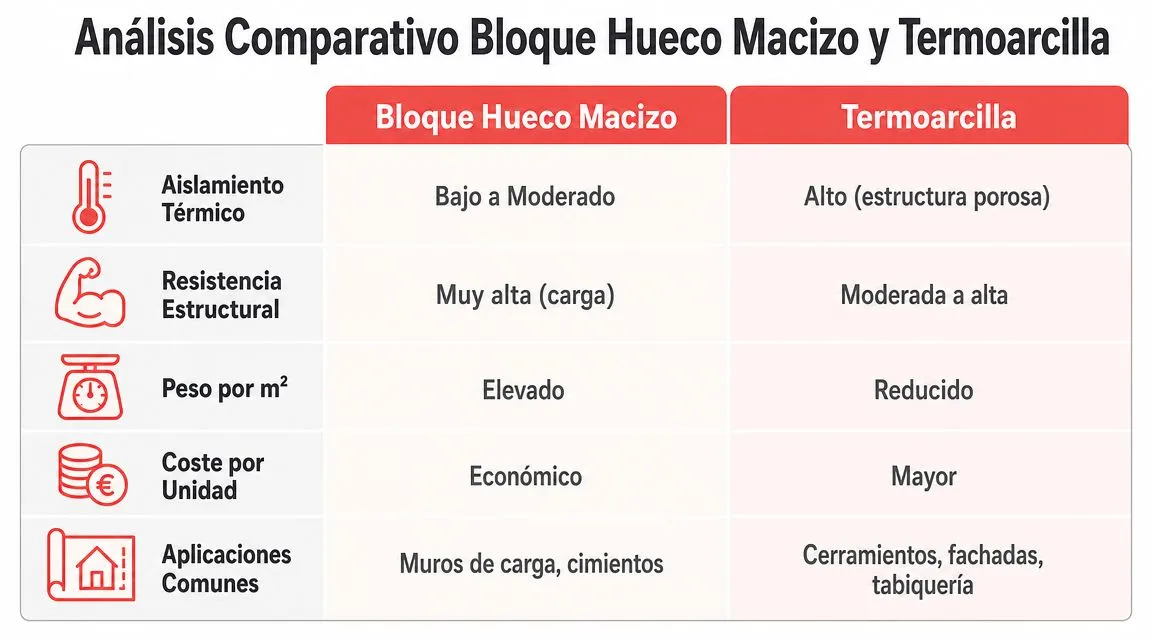

Tabla comparativa de las propiedades técnicas y usos del bloque hueco macizo frente al ladrillo termoarcilla.

Cuándo gana cada sistema

El bloque hueco suele ser la opción más clara cuando se busca una solución sólida, conocida por las cuadrillas y fácil de presupuestar en partidas para revestir. Tiene a su favor la familiaridad de ejecución y una lectura económica sencilla.

El bloque macizo entra bien cuando la prioridad está en la resistencia y en la dureza de uso. A cambio, añade peso y puede penalizar manipulación y ritmos si la obra no está bien organizada.

La termoarcilla cambia la conversación. Ya no compite sólo por precio inicial, sino por comportamiento del cerramiento, por el número de operaciones posteriores y por cómo encaja con la solución de fachada definida por dirección facultativa.

Tabla de decisión para compras y obra

CriterioBloque huecoBloque macizoTermoarcilla
Coste inicial de compraMás fácil de controlar en obra corrienteSube por masa y exigencia materialSuele exigir justificación por sistema
Resistencia y durezaAdecuada para muchas fábricas habitualesMuy alta en usos exigentesDepende del detalle de solución
Peso y manejoEquilibrado para ritmos normalesMás exigente en manipulaciónSuele plantear otra lógica de ejecución
Velocidad de colocaciónPrevisible con cuadrillas habituadasPuede ralentizar frentes por pesoDepende de sistema y especialización
Aplicación típicaParticiones y cerramientos para revestirMuros con requerimientos severosEnvolventes y cerramientos con criterio térmico

El mercado también ofrece bloques especiales de gran formato. Ahí el error típico es asustarse por la unidad. En España pueden encontrarse piezas especiales de 180 x 60 x 60 cm anunciadas entre 100,00 € y 105,00 € sin IVA, como muestra la oferta comercial de bloque especial de gran formato de Bloques Viana. Esa cifra sólo tiene sentido si se analiza junto al ahorro potencial en juntas, montaje y logística de obra.

No compare una pieza especial con un bloque estándar sólo por unidad. Compare cuántas operaciones elimina cada una.

En compras industriales, esto importa mucho. Hay obras donde el especial no compensa en absoluto. Y hay otras, sobre todo con modulación estricta o necesidad de montar rápido, donde pagar más por pieza puede simplificar tanto la ejecución que el coste total termina siendo mejor.

Estrategias de Compra para Proyectos Modulares y Hospitalarios

En compras complejas, la estrategia correcta no es pedir tres precios y elegir el menor. La estrategia correcta es asegurar disponibilidad, consistencia de lote, documentación técnica y un calendario de entrega compatible con producción.

Qué debe exigir compras antes de cerrar el pedido

Una referencia comercial útil para aterrizar la conversación es ésta: un palé de bloque estándar 20x20x40 cm puede ofertarse a 1,15 €/ud IVA incluido y 86,25 € por palé, según la oferta de palé de bloque de hormigón 20x20x40 cm de Amado Salvador. Para compras profesionales, el dato más interesante no es sólo la unidad. Es la lógica de palé, porque condiciona transporte, acopio y reposición.

En modular y hospitalario, antes de emitir pedido conviene validar esto:

  • Homogeneidad de suministro: mismo formato, misma tolerancia y continuidad entre entregas.
  • Secuencia de entregas: el material debe entrar cuando producción puede absorberlo.
  • Trazabilidad documental: especialmente importante en entornos sanitarios y obras con control técnico intenso.
  • Piezas complementarias y reposición: si no están previstas desde el principio, generan urgencias.
  • Condición logística real: acceso, descarga, limitaciones horarias y zonas de acopio.

Para quien centraliza compras de varias familias de producto, trabajar con un proveedor orientado a venta de materiales de construcción para proyectos profesionales puede simplificar coordinación y control documental, siempre que mantenga disciplina técnica y no convierta la compra en un simple agregador de referencias.

Dónde se pierde dinero aunque el precio por unidad parezca bueno

En hospitalario se pierde dinero cuando la entrega no encaja con el plan de trabajo y obliga a recolocar materiales varias veces. En modular se pierde dinero cuando el bloque llega bien de precio, pero mal de secuencia y frena el montaje.

También se pierde margen cuando compras negocia volumen sin atar condiciones de reposición. En obra, no sirve de mucho un buen precio de salida si la última entrega llega tarde o si una incidencia menor obliga a parar una cuadrilla completa.

Lo que sí funciona es tratar el bloque como una categoría crítica de suministro cuando afecta a plazo. Ahí la pregunta correcta deja de ser “¿a cuánto va la unidad?” y pasa a ser “¿qué opción protege mejor el coste total instalado y el programa de obra?”.

Conclusión Claves para Optimizar su Inversión en Bloques

El precio bloque hormigón importa, pero no manda solo. En un proyecto profesional, la decisión correcta nace de sumar pieza, partida, logística, secuencia y riesgo de ejecución. Quedarse en la unidad es una forma rápida de comprar. No siempre es una forma rentable de construir.

Las referencias útiles existen y ayudan a fijar suelo y techo de análisis. Pero el valor real aparece cuando esa base se cruza con la realidad del proyecto. Tipo de obra, acceso, resistencia requerida, piezas especiales, planificación de entregas y capacidad de la cuadrilla cambian por completo la lectura económica.

Si tuviera que resumir el criterio de compra en pocas reglas, serían estas:

  • Use una base técnica reconocible para arrancar el presupuesto, no una cifra aislada de catálogo.
  • Exija definición completa de partida antes de comparar ofertas.
  • Revise la logística como coste directo, no como apéndice del transporte.
  • Mida el riesgo de interrupción de obra igual que mide el coste de material.
  • Decida por coste total instalado, especialmente en hospitales, industrializados y obras por fases.

Comprar bien bloque de hormigón no consiste en pagar menos por pieza. Consiste en pagar mejor por un resultado ejecutable, estable y defendible.

Cuando compras, producción y dirección técnica trabajan con la misma lógica, el presupuesto deja de ser una estimación frágil y pasa a ser una herramienta de control. Ahí es donde una partida de bloque deja de ser un commodity y se convierte en una decisión estratégica.


Si está revisando compras para obra modular, hospitalaria o proyectos con alta exigencia de plazo y trazabilidad, Mobel Suministros S.L. puede actuar como partner de gestión de compras, conectando proyecto y fábrica con un enfoque práctico sobre coste total, control de calidad y continuidad de suministro.
